云南国土资源职业学院扩建校园建设项目续建项目10月月报

发布时间:2025-10-31文章来源:后勤与基建服务中心 浏览次数:

我校阳宗海校区扩建校园建设项目续建项目,在学校党政领导的指导帮助和学校各部门的大力支持下,在参建单位的共同努力下,项目进展顺利。根据信息公开制度,后勤与基建服务中心特将本月项目施工进度情况报告如下:

(一标段——绘锦苑4号、5号学生公寓)

一、工程完成情况

1. 混凝土构件拆除工程量600m3,本月完成150m3,累计完成475m3,完成79.1%。

2. 路面拆除工程量756.9m3,本月完成236m3,累计完成506m3,完成66.8%。

3. 框架结构整体房屋拆除已全部完成。

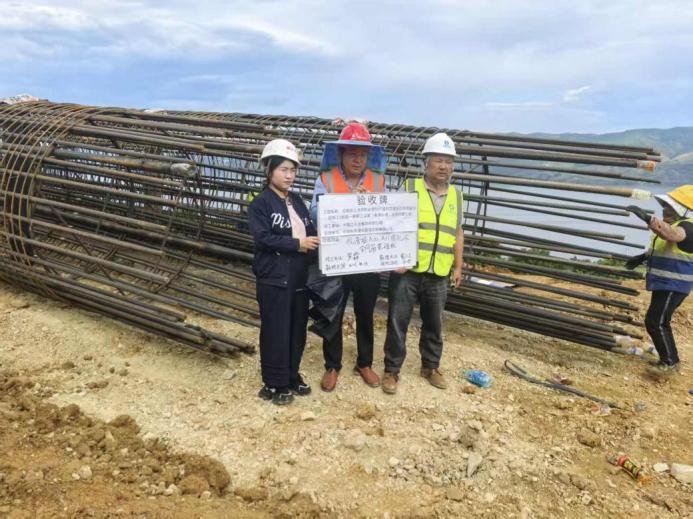

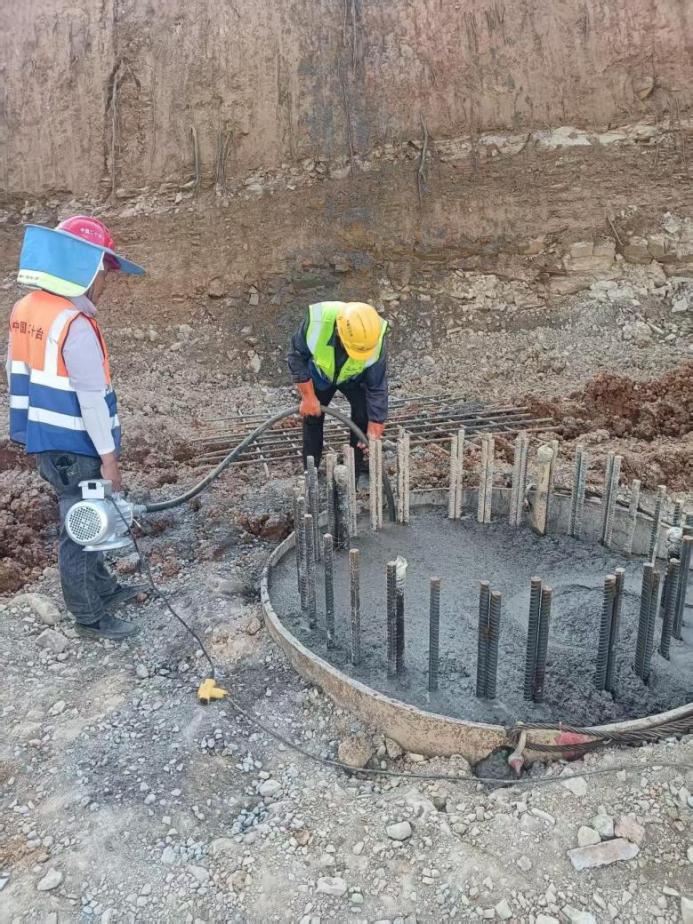

4. 试桩桩头已全部破除,桩帽施工已完成,承载力试验已完成。

5. A1-A5段挡土墙基槽共计104.1m已全部开挖完成,混凝土基础已全部浇筑完成,墙身第一模设计长度104.1m,已完成61.5m,累计完成59%;墙身第二模设计长度104.1m,已完成30.1m,累计完成28.9%。

6. C3-C4段挡土墙设计长度35.1m,基槽已开挖完成,钢管钻孔已全部完成,注浆已全部完成。

7. C4-C5段挡土墙设计长度23.5m,基槽开挖已完成10m,累计完成42.5%。

8. 试验性锚索6根钻孔以及注浆已全部完成。

二、现场情况

1. 10月10日,1标段—C3-C4段挡土墙基坑开挖。

2. 10月11日,1标段—A2-A3段挡土墙基坑开挖。

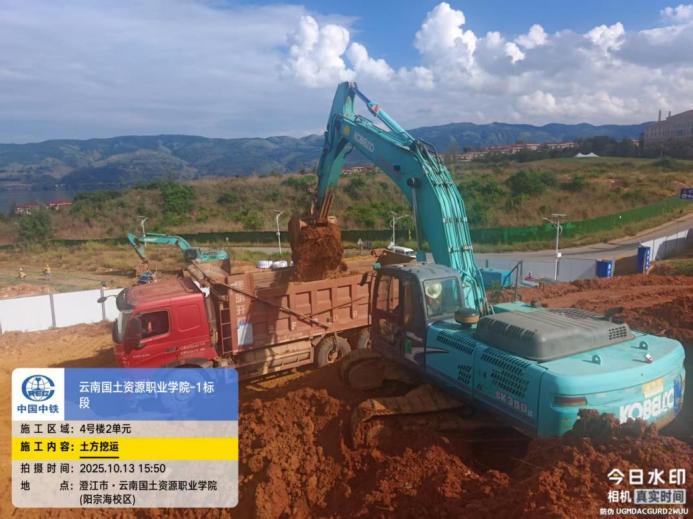

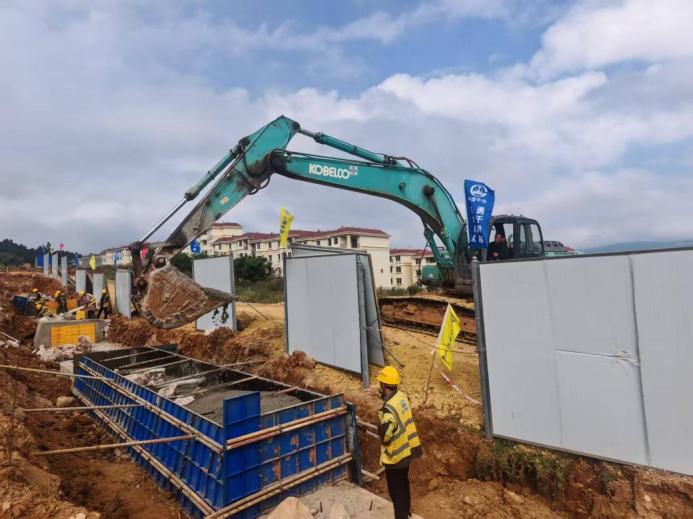

3. 10月13日,1标段—4号楼2单元区域刷坡出土。

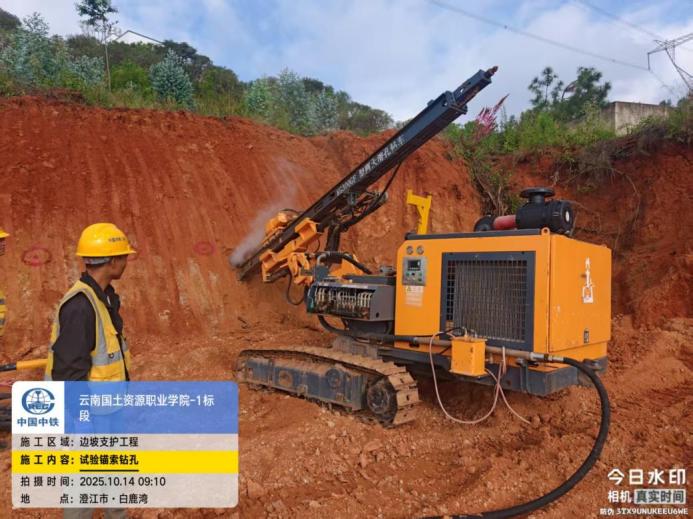

4. 10月14日,试验锚索钻孔(6根)。

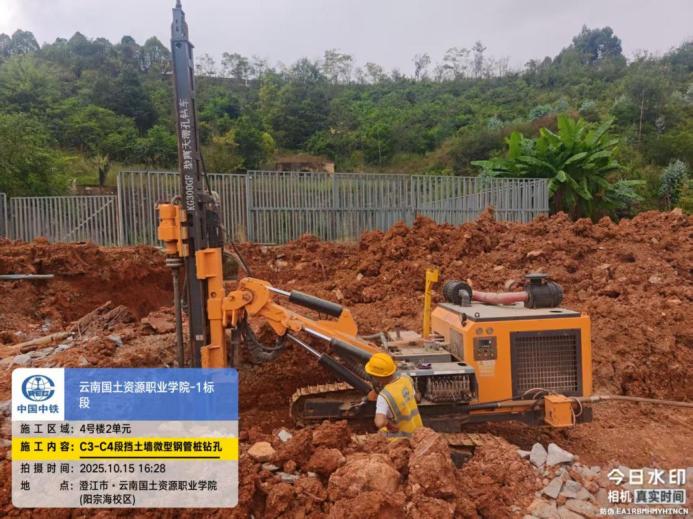

5. 10月15日,C3-C4段微型钢管桩开始钻孔施工。

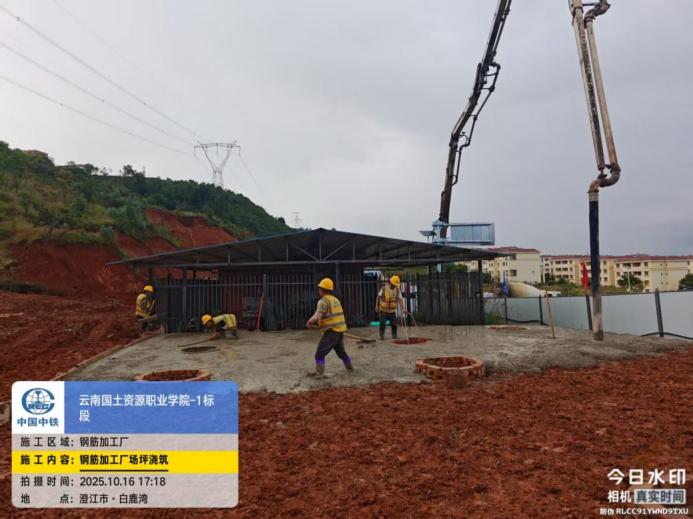

6. 10月16日,钢筋加工场场坪混凝土浇筑。

7. 10月17日,A1-A2段挡土墙模板安装。

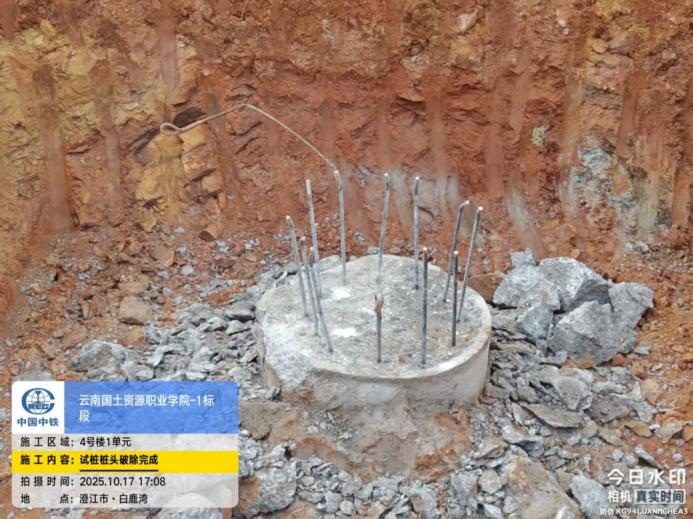

8. 10月17日,4号楼1单元试桩桩头破除完成。

9. 10月19日,A1-A2段挡土墙混凝土浇筑。

10. 10月21日,4号楼1单元试桩桩帽钢筋笼绑扎。

11. 10月21日,弃土场给水管迁改施工。

12. 10月22日,弃土场便道修筑施工。

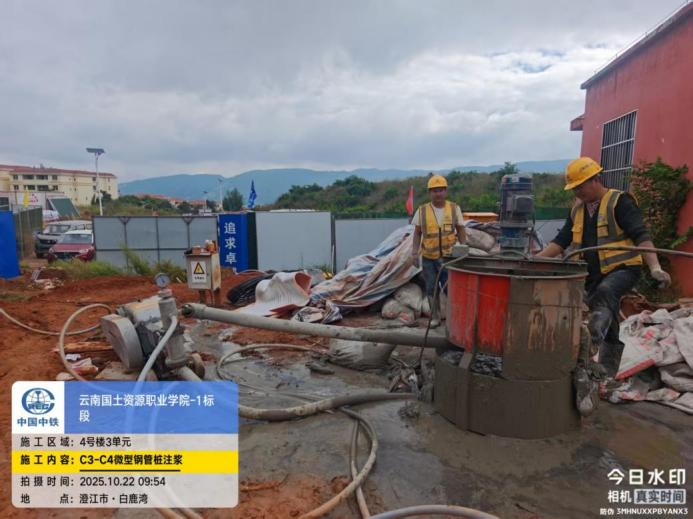

13. 10月22日,C3-C4段微型钢管桩注浆施工。

14. 10月22日,A2-A3段挡土墙(10.9m)模板安装。

15. 10月25日,4号楼3单元试桩静载试验。

16. 10月26日,A1-A2挡土墙墙身第二模(8.5m)混凝土浇筑。

(二标段——教职工公寓)

一、工程完成情况

1. A12~A32段边坡格构梁全部完成。

2. 格构梁锚索设计398孔,本月完成122孔,累计完成255孔,完成64%。

3. A段抗滑桩设计30根,本月完成14孔,累计完成19根,完成63%。

4. 土方外运约5800方,完成12%。

二、现场情况

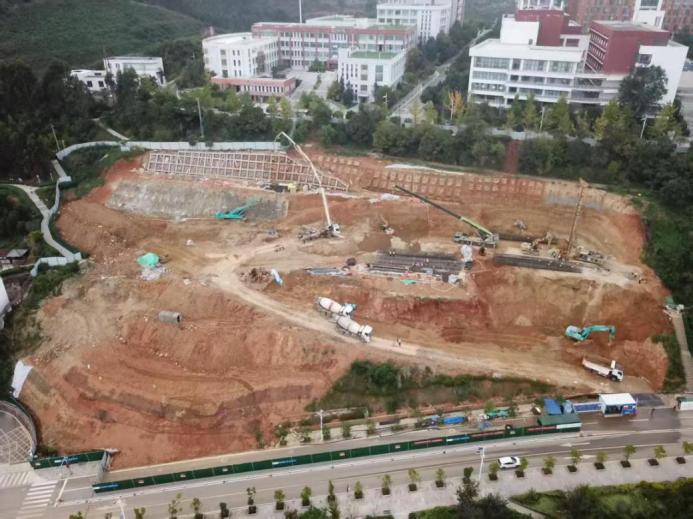

1. 工程全貌。

2. 10月5日,5#. 7#. 9#抗滑桩浇筑。

3. 10月10日,2#. 4#. 6#抗滑桩桩孔验收。

4. 10月10日,张云霞副校长到施工现场进行检查指导。

5. 10月13日,抗滑桩钢筋笼验收。

6. 10月14日,抗滑桩入岩深度事宜专题会。

7. 10月19日,青教公寓工程桩1孔1勘。

8. 10月19日格构梁混凝土浇筑。

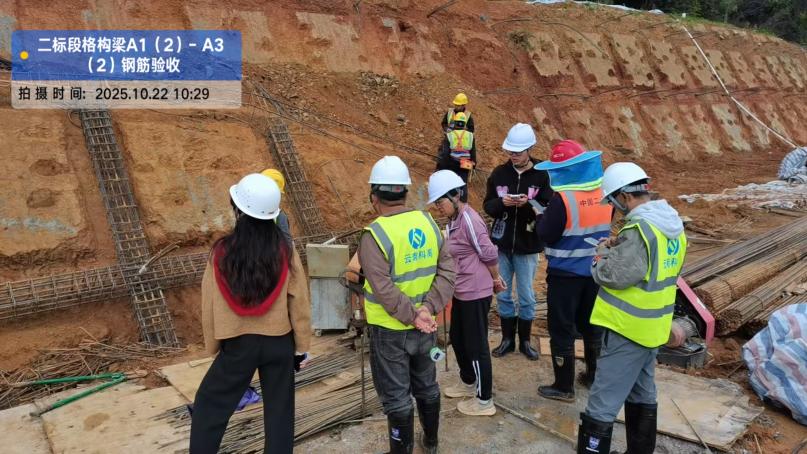

9. 10月22日格构梁钢筋验收,抗滑桩钻孔现场检查。

10. 10月27日二次装修深化设计讨论会。
