我校阳宗海校区扩建校园建设项目续建项目,在学校党政领导的指导帮助和学校各部门的大力支持下,在参建单位的共同努力下,项目进展顺利。根据信息公开制度,后勤与基建服务中心特将本月项目施工进度情况报告如下:
(一标段——绘锦苑4号、5号学生公寓)
一、工程完成情况
1.A1-A5(104.1m)、C3-C4(35.2m)、C4-C5(23.5m)、D1-D3(27.7m)、D4-D6(68.48m)段挡土墙已施工完成;设计639.36m,共计完成258.98m,完成比例40.5%
2.桩基工程(工程桩)设计数量260根,已完成钻孔184根,累计完成70.7%。钢筋笼制安已完成194根,累计完成74.6%。混凝土浇筑已完成184根,累计完成70.7%。
3.桩基工程(支护桩)设计数量30根,钻孔已完成15根,累计完成50%。钢筋笼制安已完成15根,累计完成50%,混凝土浇筑已完成50根,累计完成50%。
4.工程锚索设计数量128孔,已完成钻孔、制作、注浆70孔,累计完成54.6%。
5.弃土场拦挡坝已完成(已填土至第三台阶)。
6.1#塔吊安装完成(备案完成可使用)。

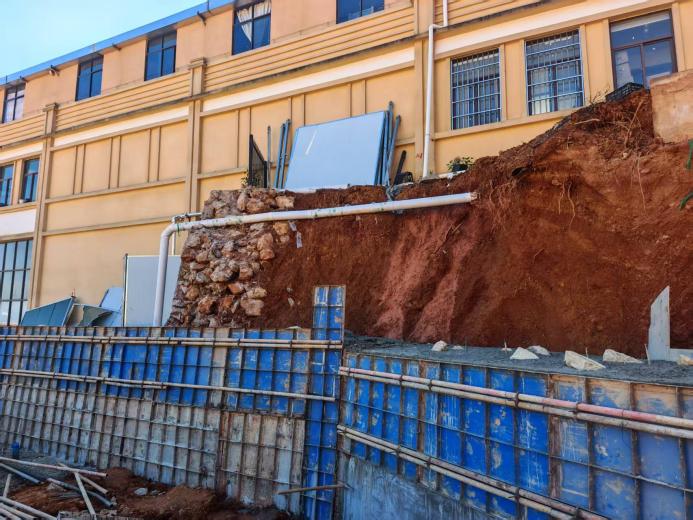

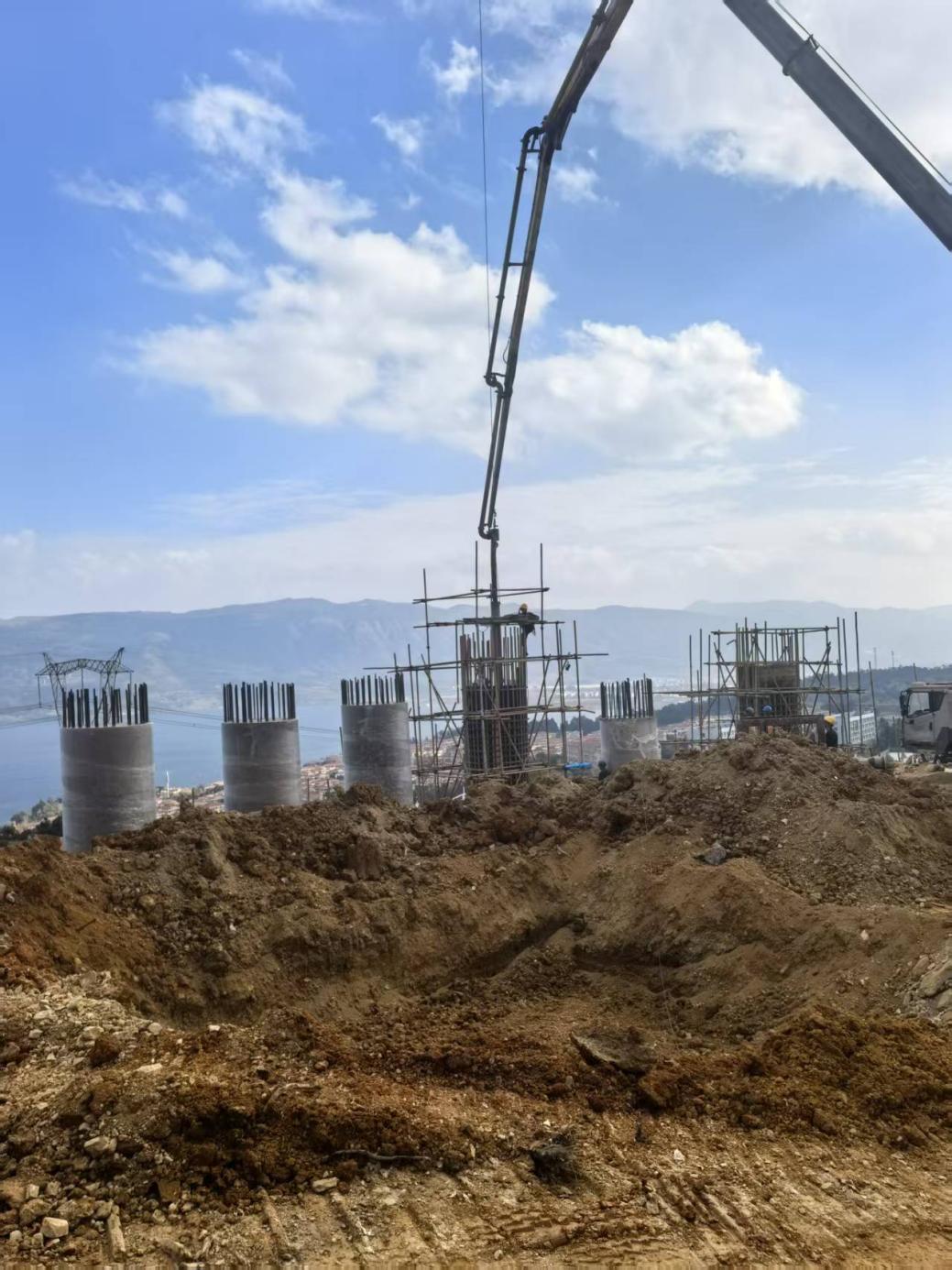

7.5号楼防水板基础开挖完成,目前开挖独立承台。
二、施工现场照片

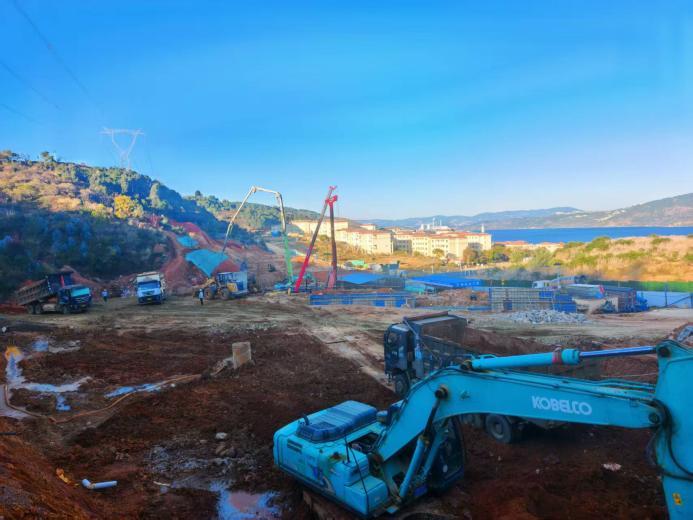

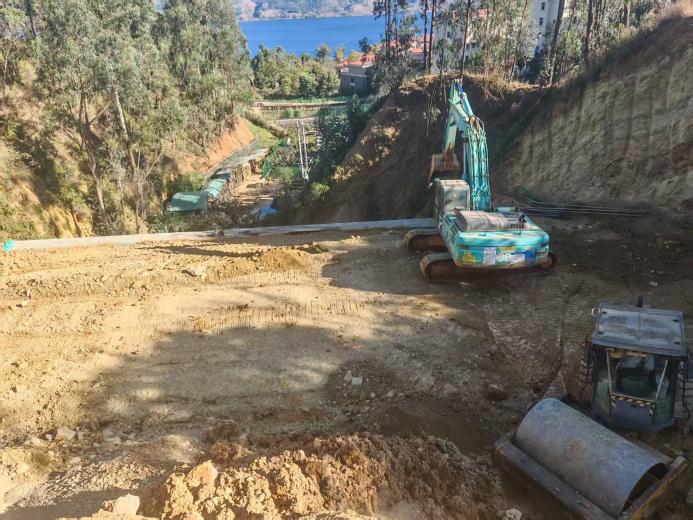

1.12月1日,4号楼3单元工程桩施工。

2.12月1日,4号楼3单元工程桩ZJ-4-157验收。

3.12月3日,D1-D3段挡土墙基槽开挖。

4.12月4日,5号楼取土、D1-D3段挡土墙施工。

5.12月9日,弃土场第一台阶填土。

6.12月9日,D4-D6段挡土墙墙身施工。

7.12月9日,D4-D6段挡土墙墙身施工。

8.12月12日,塔吊桩基承台钢筋绑扎。

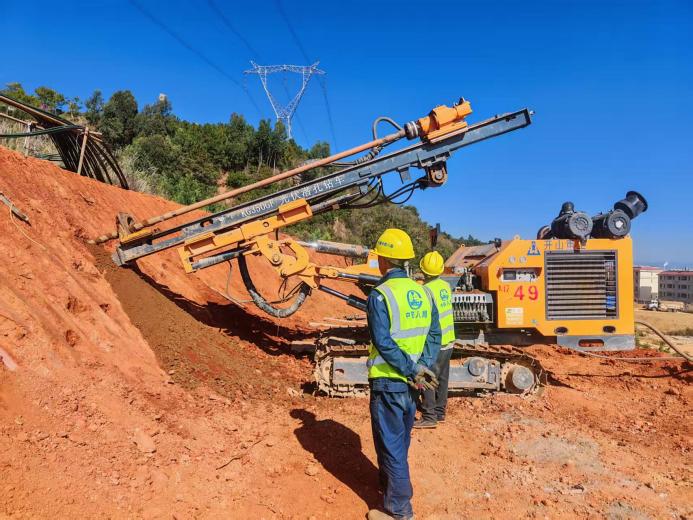

9.12月12日,工程锚索开钻。

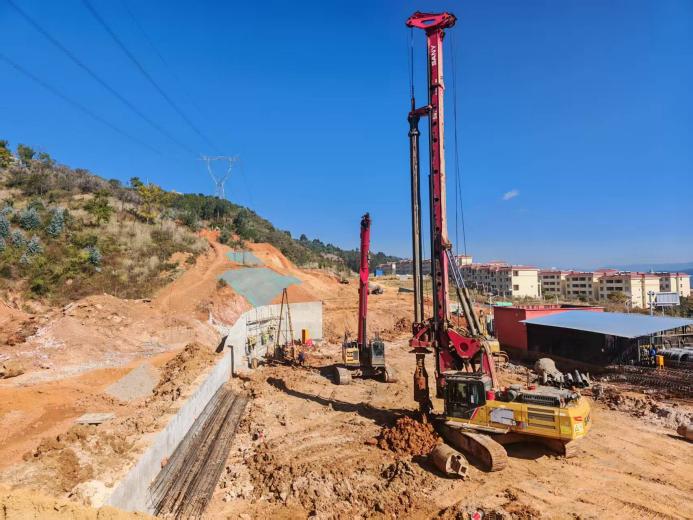

10.12月13日,D4-D6段挡土墙施工。

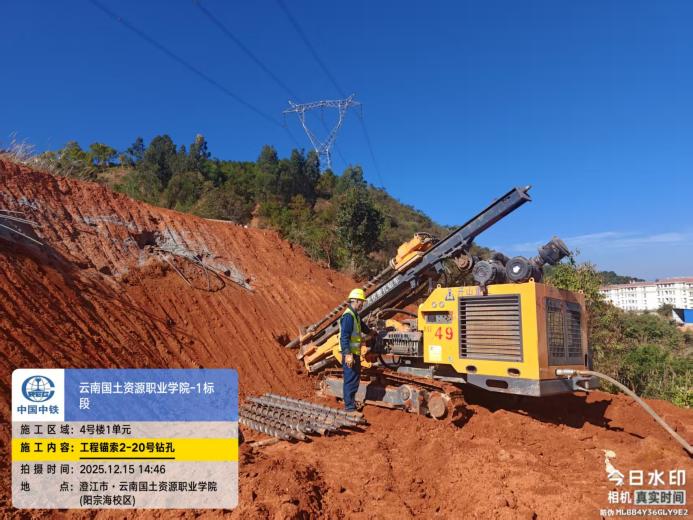

11.12月15日,工程锚索2-20钻进。

12.12月17日,C1-C3段冠梁钢筋绑扎。

13.12月19日,工程锚索注浆。

14.12月21日,5#楼防水板基础开挖。

15.12月22日,1#塔吊安装完成。

16.12月23日,4号楼1单元工程桩钻进。

(二标段——教职工公寓)
一、工程完成情况
1.格构梁锚索设计398孔,全部完成。

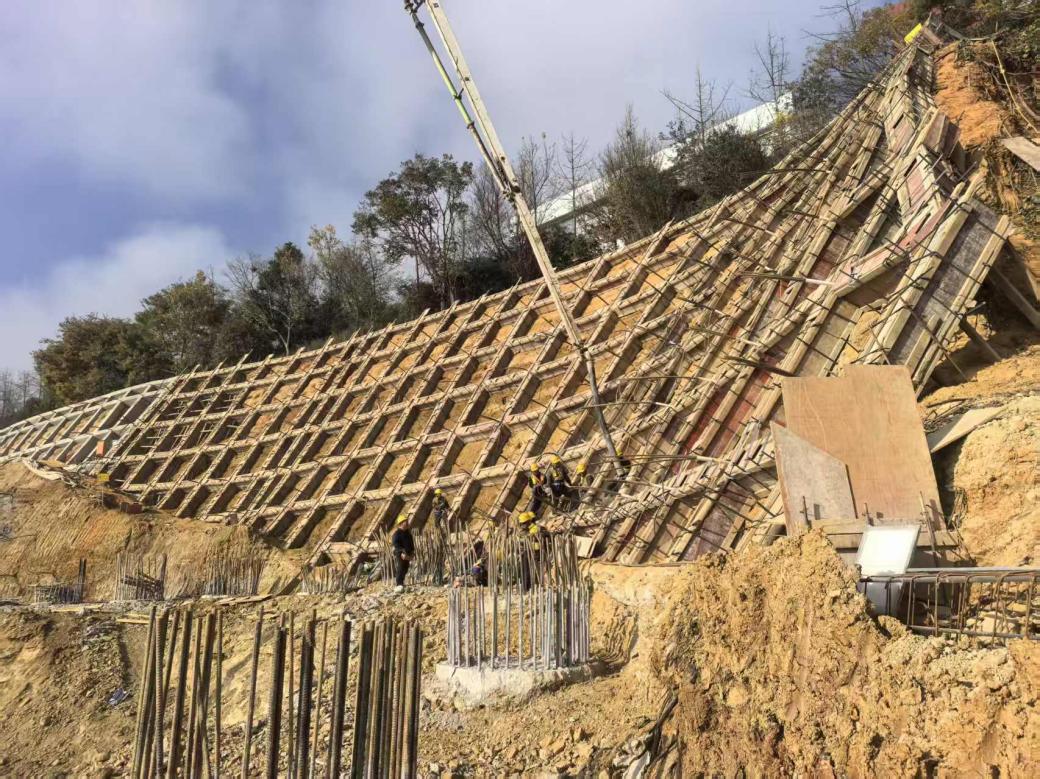

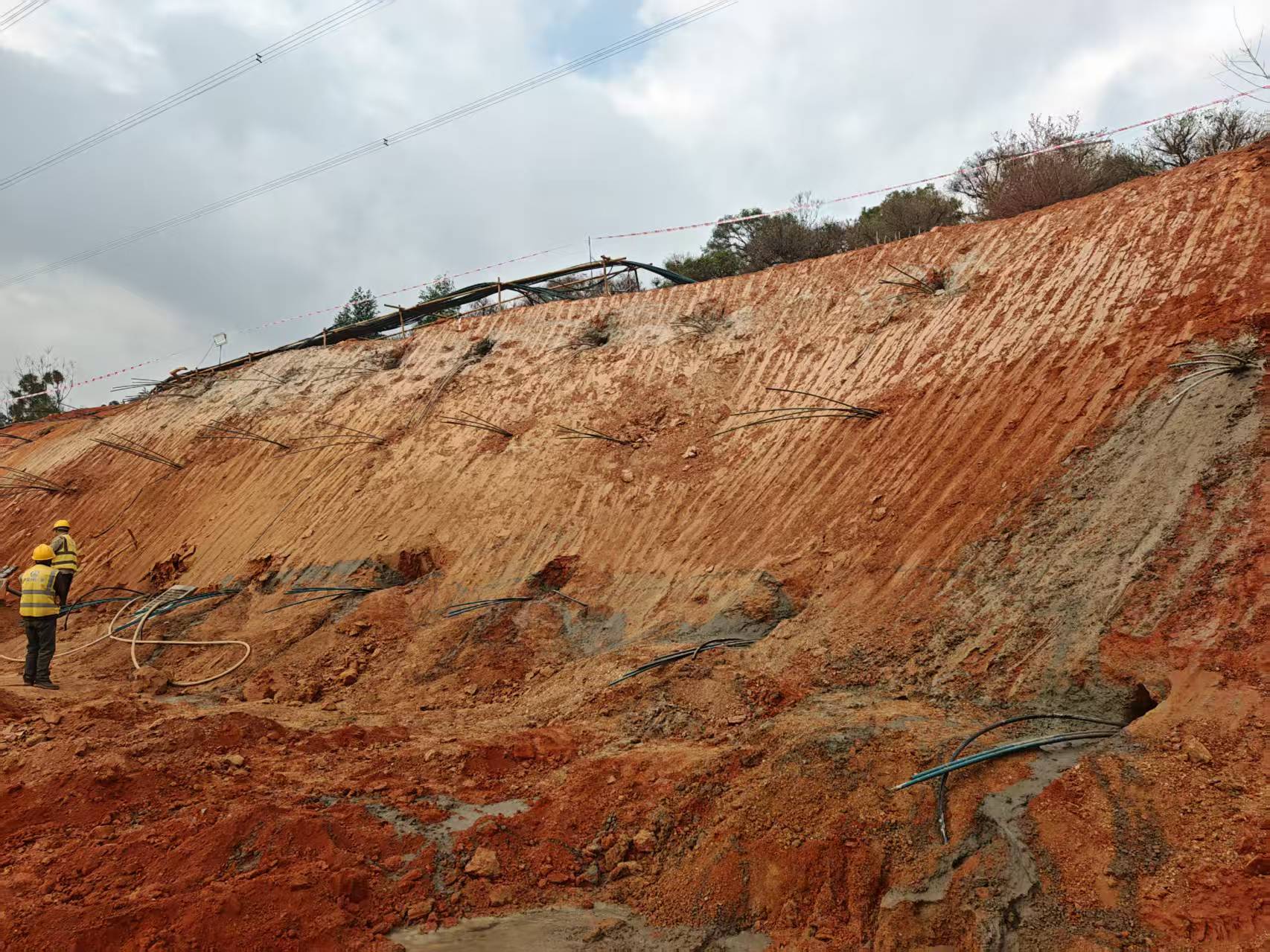

2.A12~A5段、A11~A31段边坡格构梁全部完成,A31~A41段边坡格构梁模板安装完成,待浇筑混凝土后边坡格构梁全部完成。
3.A段φ1.8m抗滑桩、B段φ1.8m抗滑桩、B段φ1.0m排桩全部完成,A段抗滑板挡土板完成15%,B段抗滑桩倾斜式混凝土挡墙完成20%。

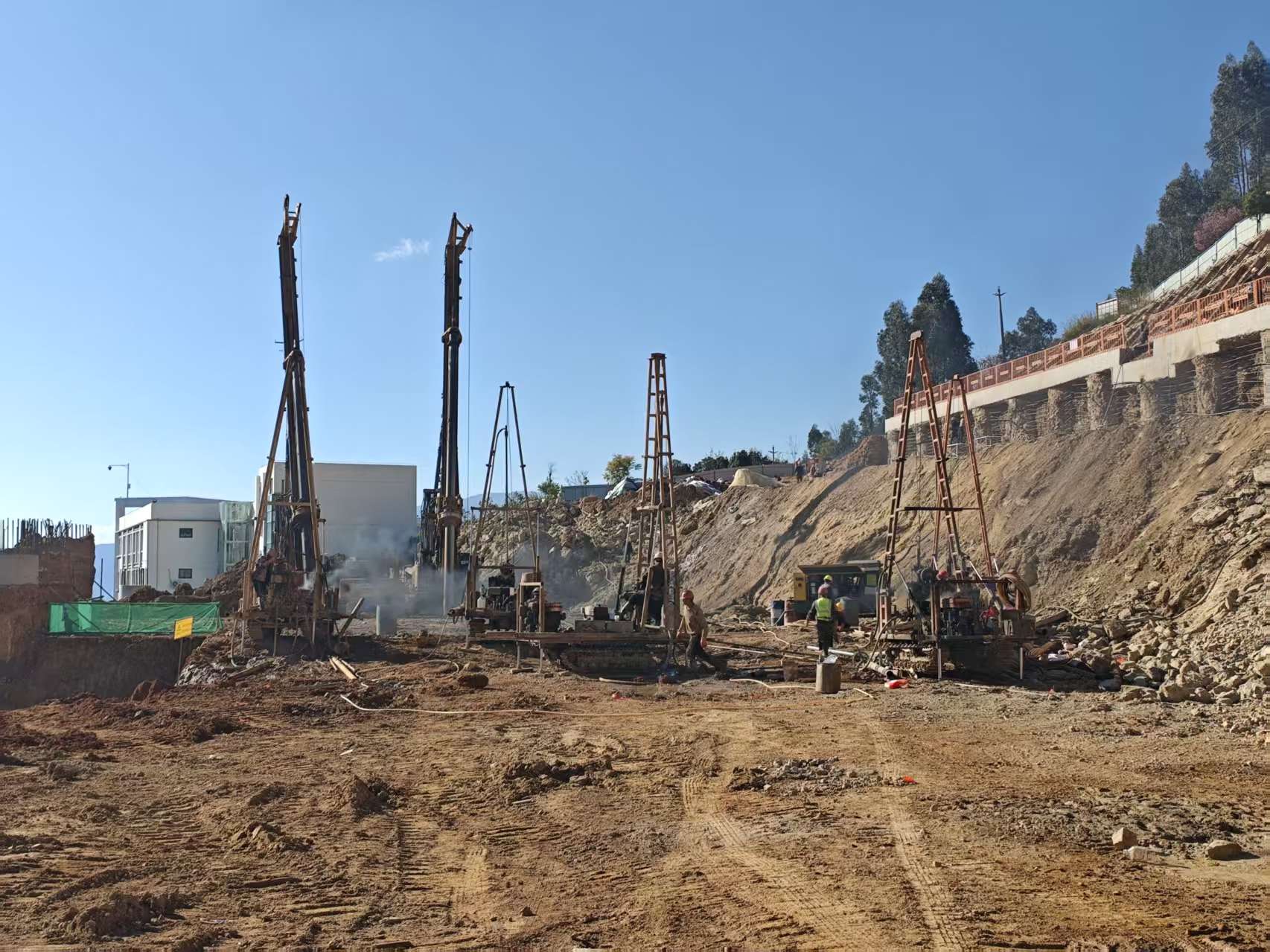

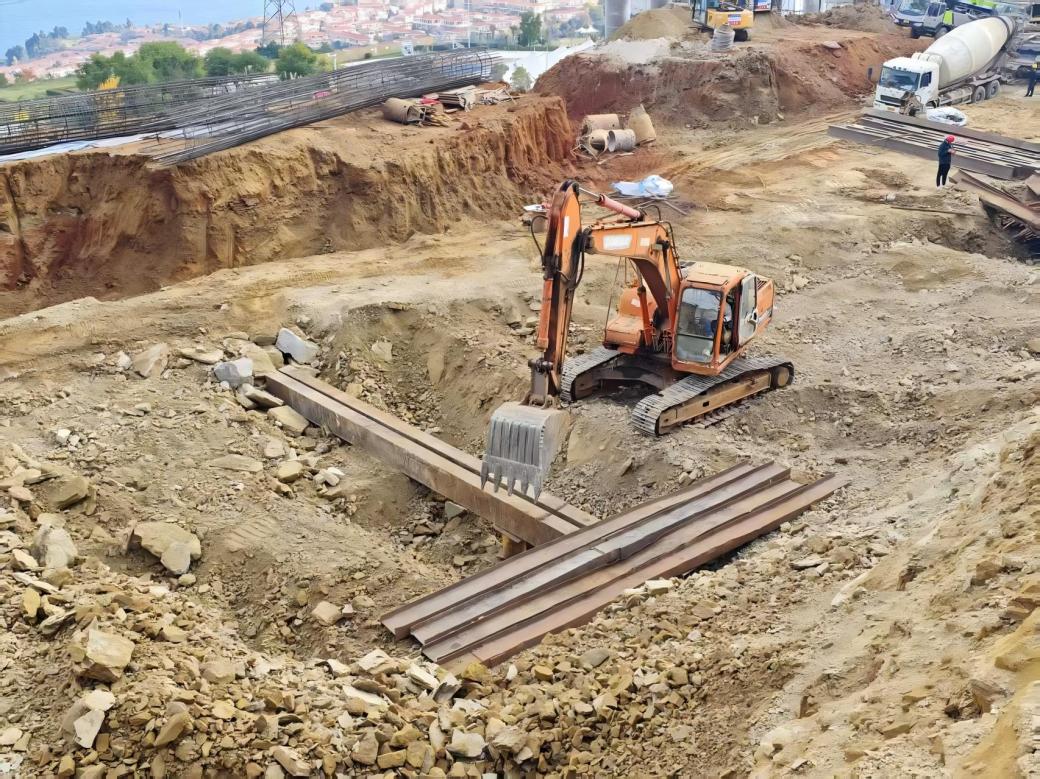

4.工程桩设计202根,累计钻孔61根,完成混凝土浇筑58根,完成28%。
5.土石方外运约48000方,本月外运6200方,累计外运38000方,完成80%。
二、现场情况
1.工程全貌。

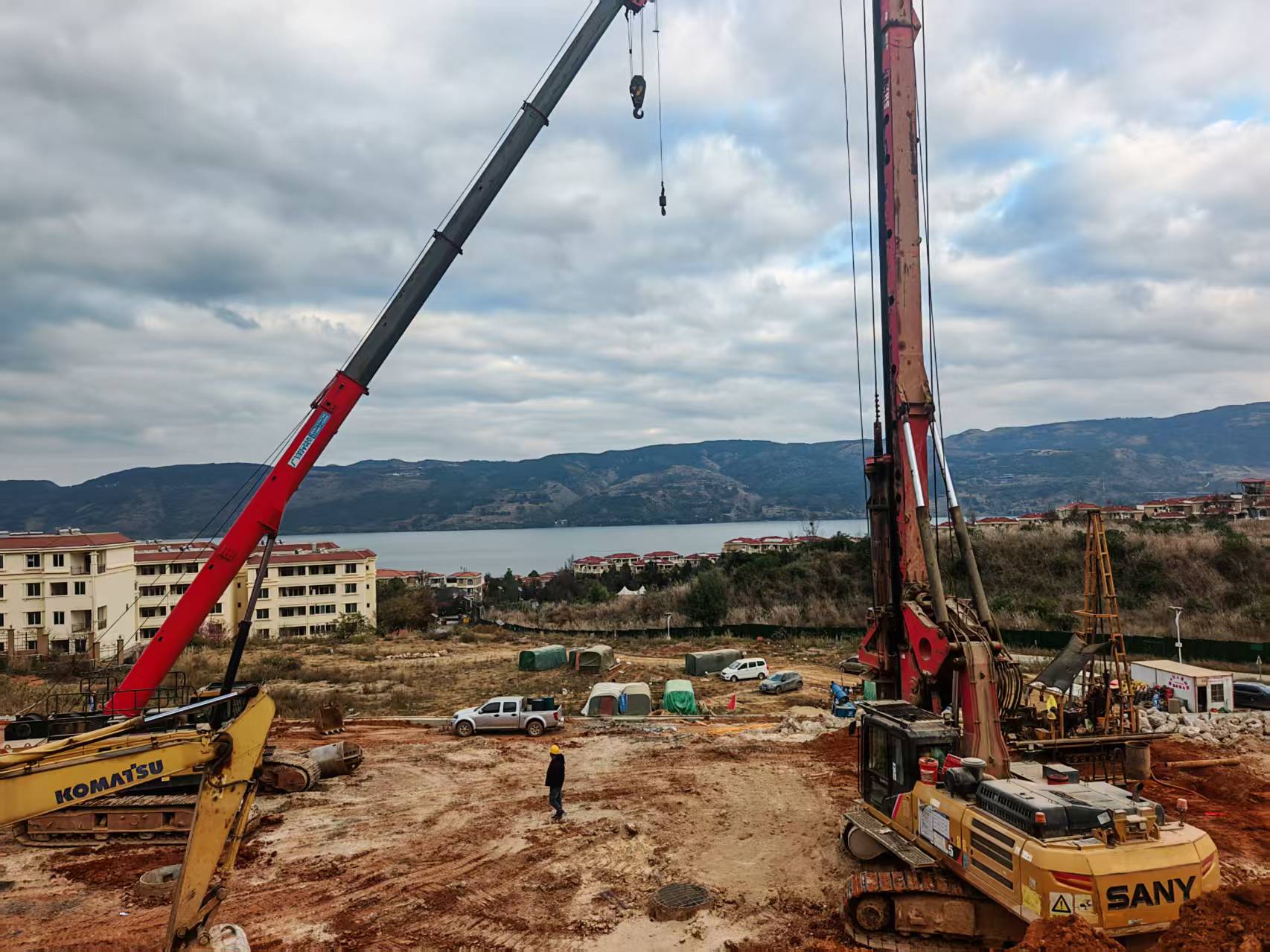

2.12月1日,抗滑桩完整性检测。

3.12月2日,澄江质安站检查。

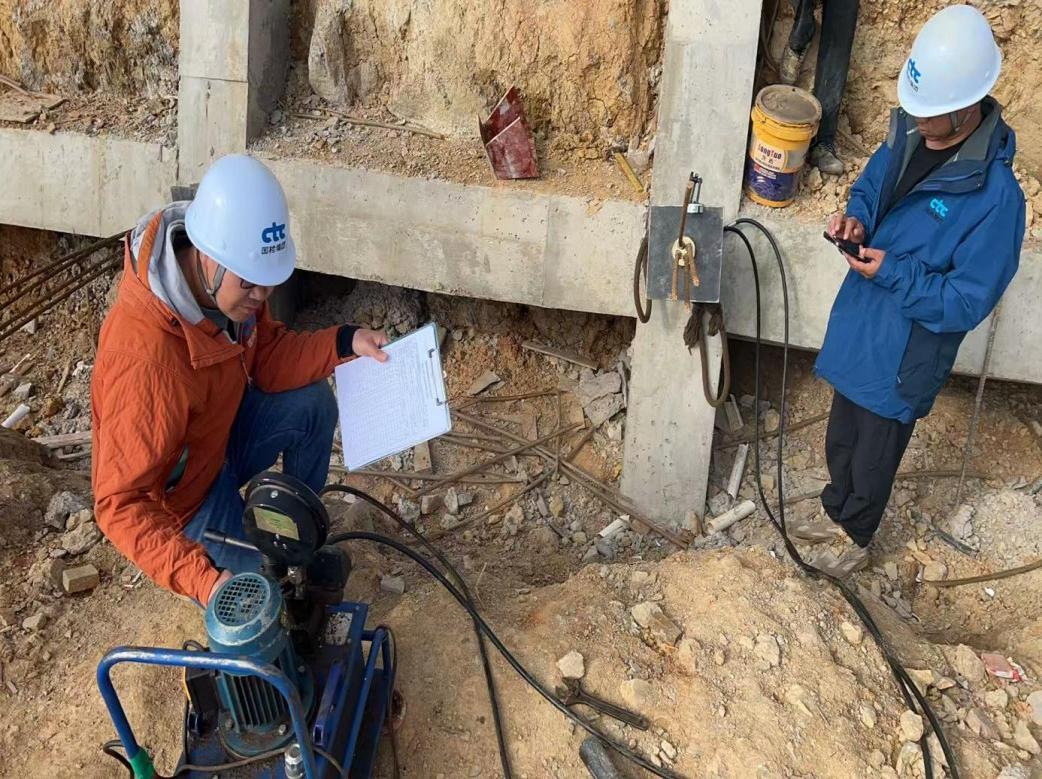

4.12月3日,锚索承载力检测。

5.12月3日,桩基静载试验。

6.12月3日,B4、B13号抗滑桩混凝土浇筑。

7.12月5日,A4-A5段格构梁混凝土浇筑。

8.12月7日,A段抗滑桩检测。

9.12月8日,格构梁锚索验收试验。

10.12月9日,开始1孔1勘。

11.12月15日,教师公寓二装讨论。

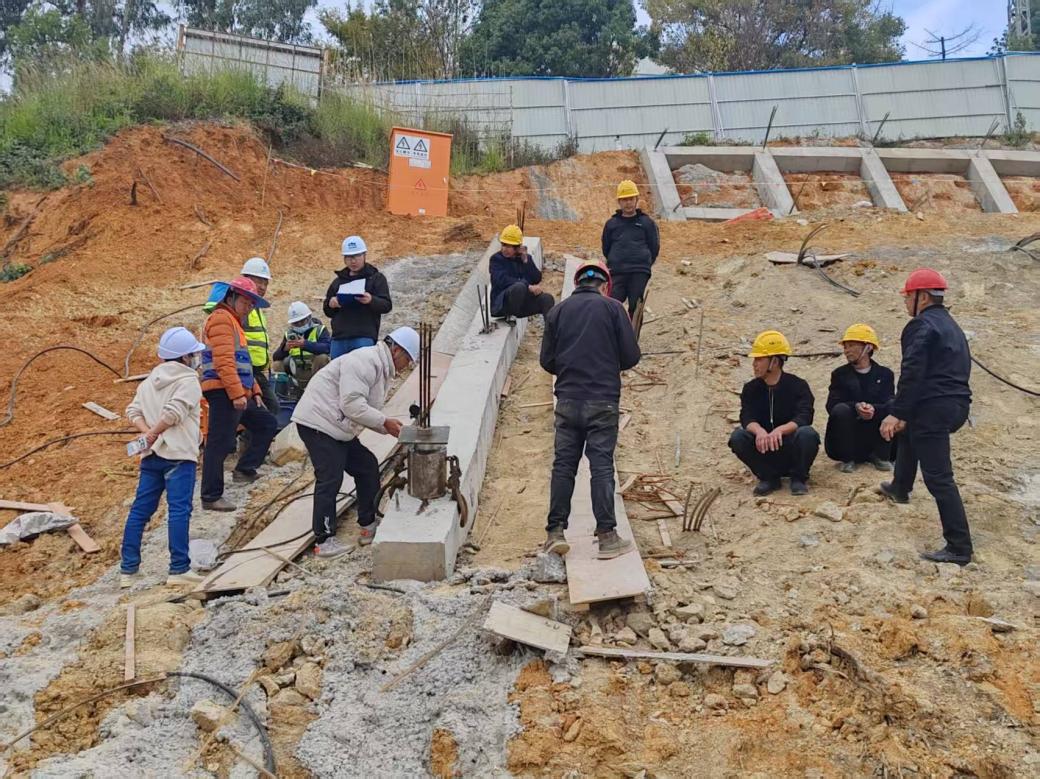

12.12月15日,抗滑桩挡土板植筋拉拔试验检测。

13.12月17日,抗滑桩北段冠梁混凝土浇筑。

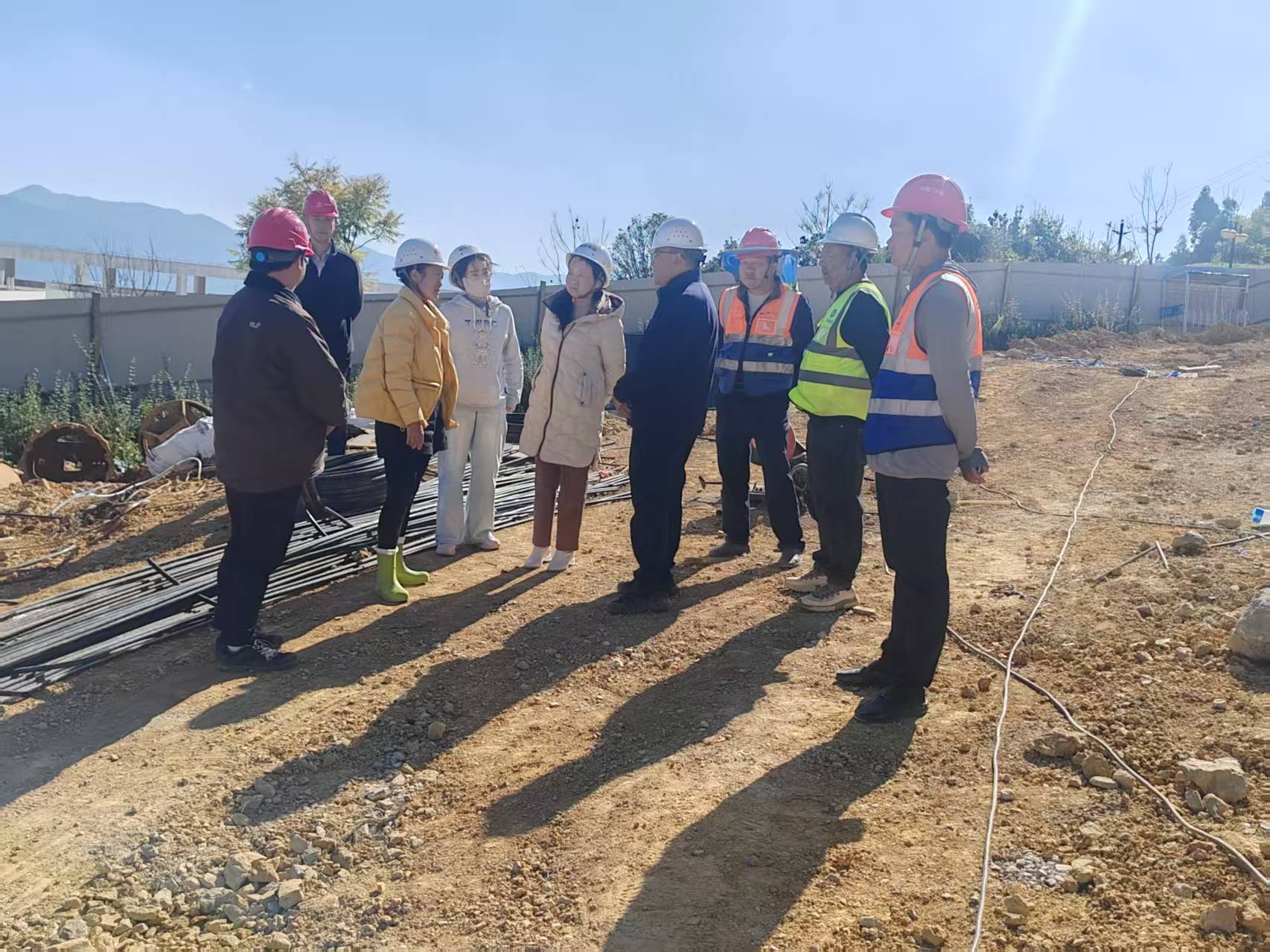

14.12月19日,学校领导检查工地。

15.12月20日,A11~A31段边坡格构梁。

16.12月22日,工程桩开始施工。

17.12月25日,学校领导讨论二装方案。
