我校阳宗海校区扩建校园建设项目续建项目,在学校党政领导的指导帮助和学校各部门的大力支持下,在参建单位的共同努力下,项目进展顺利。根据信息公开制度,后勤与基建服务中心特将本月项目施工进度情况报告如下:
(一标段——绘锦苑4号、5号学生公寓)
一、工程完成情况
1、混凝土构建拆除设计600m3,本月完成125m3,累计完成600m3,完成100%。
2、路面拆除设计756.9m3,本月完成250.9m3,累计完成756.9m3,完成100%。
3、框架结构整体房屋拆除已全部完成。
4、试桩桩头已全部破除,桩帽已做完,承载力试验已做完。

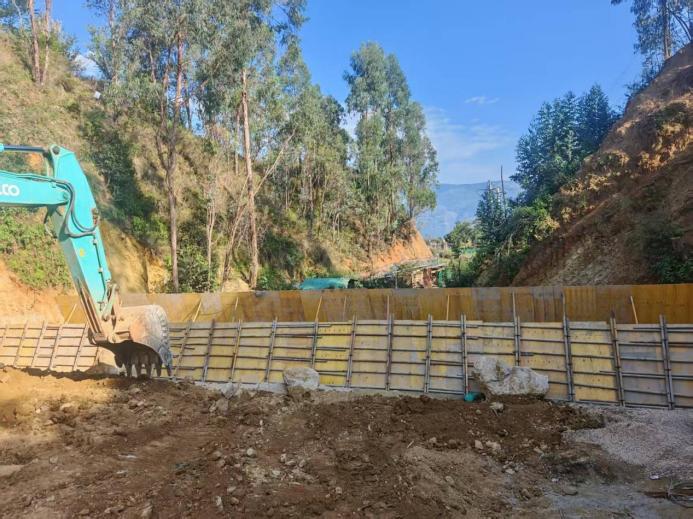

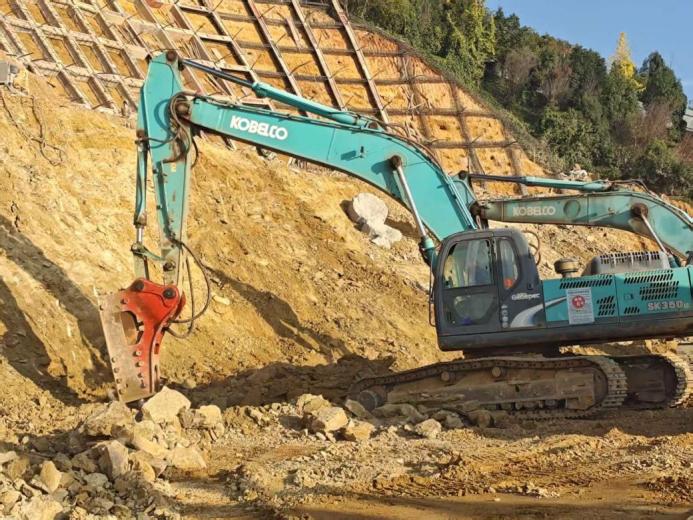

5、A1-A5段挡土墙基槽共计104.1m已全部开挖完成,混凝土基础已全部浇筑完成,混凝土墙身已全部浇筑完成。
6、C3-C4段挡土墙设计35.1m,基槽已开挖完成,钢管钻孔已全部完成,注浆已全部完成。
7、C4-C5段挡土墙设计23.5m,基槽开挖已完成23.5m,累计完成100%,钢管钻孔以及注浆已全部完成,混凝土基础已全部浇筑完成,墙身已全部浇筑完成。
7、试验性锚索6根钻孔以及注浆已全部完成。
8、D1-D3段挡土墙基槽设计27.7m,已开挖8m,开挖完成8m,累计完成28.8%。
9、E5-E6段挡土墙基槽已全部开挖完成,钢管钻孔以及注浆已全部完成。
10、桩基工程(工程桩)设计数量259根,已完成钻孔36根,累计完成12.7%。钢筋笼制安已完成45根,累计完成16.2%。混凝土浇筑已完成36根,累计完成12.7%。
11、桩基工程(支护桩)设计数量30根,钻孔已完成11根,累计完成36%。钢筋笼制安已完成11根,累计完成36%,混凝土浇筑已完成11根,累计完成36%。
12、弃土场拦挡坝设计数量1414m3,已经完成788m3,累计完成56%。
二、现场情况

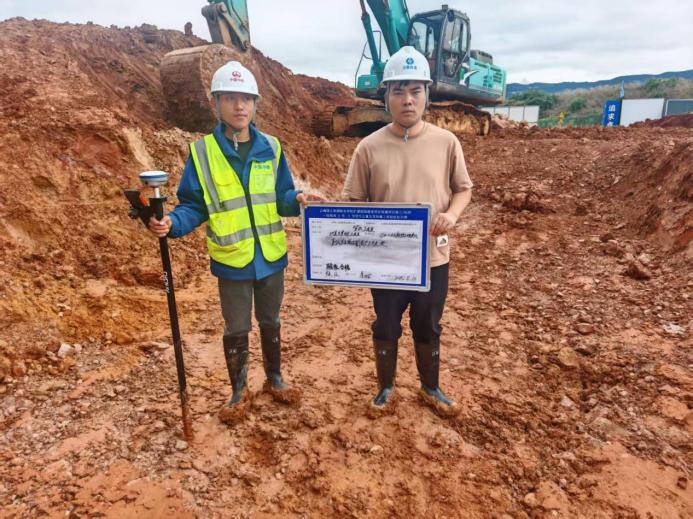

1.11月1日,1标段—C3-C4段挡土墙注浆验收。

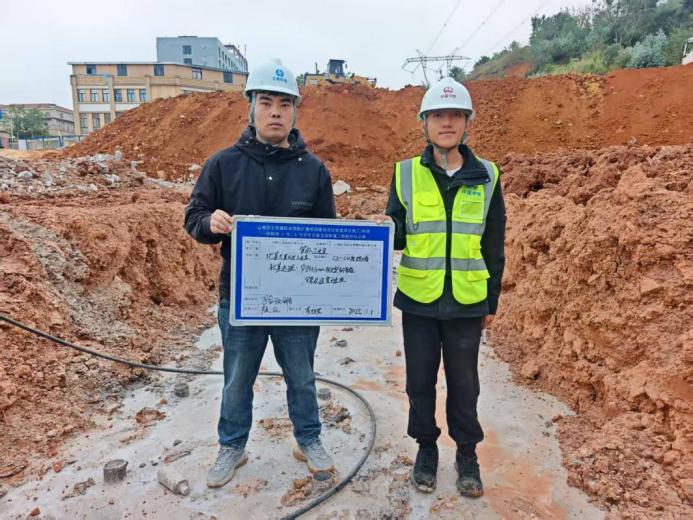

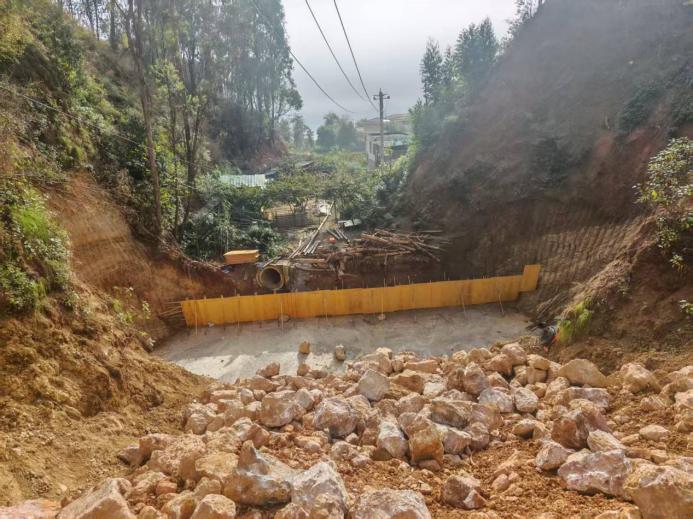

2.11月7日拦挡坝基坑验收。

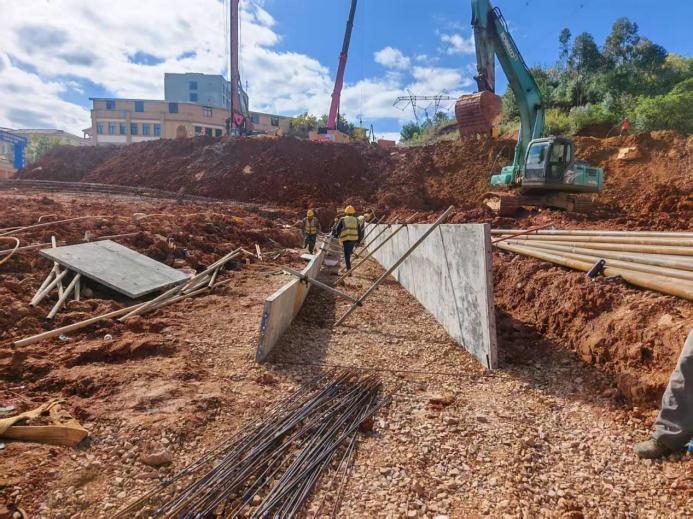

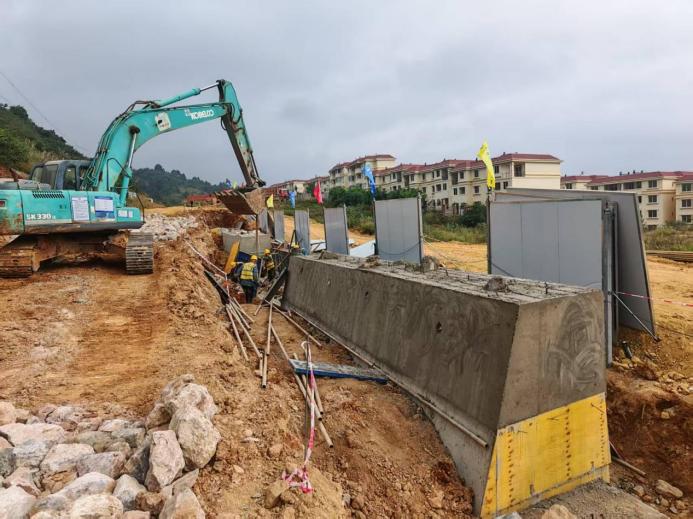

3.11月7日A1-A5段挡土墙墙身浇筑。

4.11月7日,C3-C4段碎石垫层铺设。

5.11月9日,1标段—5号楼工程桩钻孔。

6.11月9日,C3-C4段基础支模。

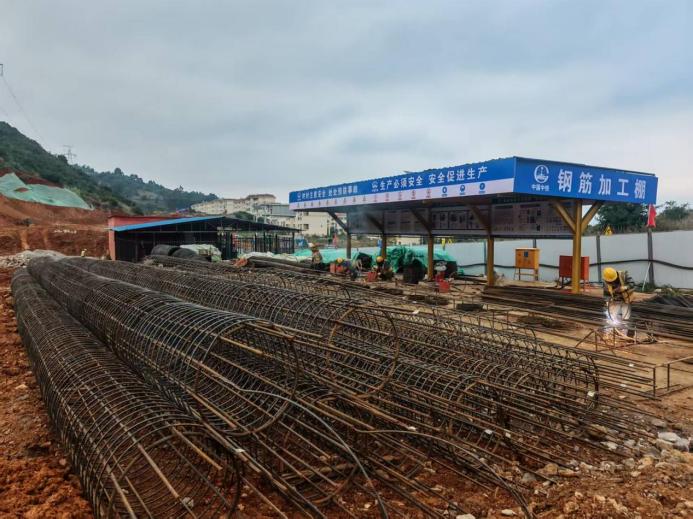

7.11月9日,工程桩钢筋笼制作。

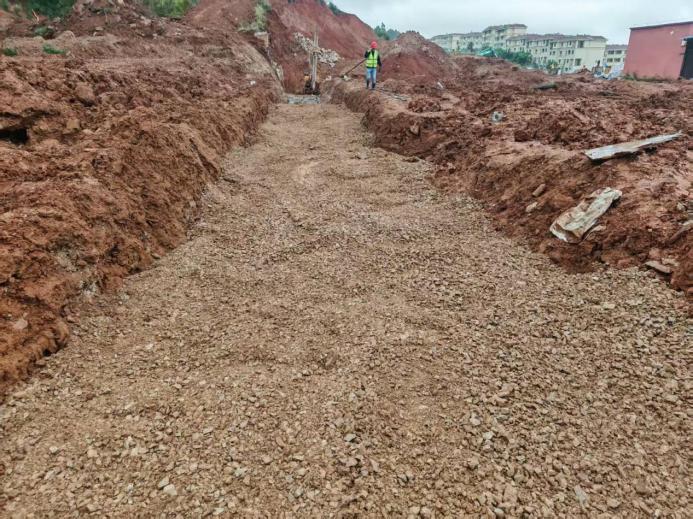

8.11月10日,C4-C5段挡土墙基坑验收。

9.11月14日,E5-E6段钢管桩注浆。

10.11月14日工程桩5笼制作。

11.11月14日弃土场拦挡坝基础浇筑。

12.11月23日弃土场墙身第三模支护。

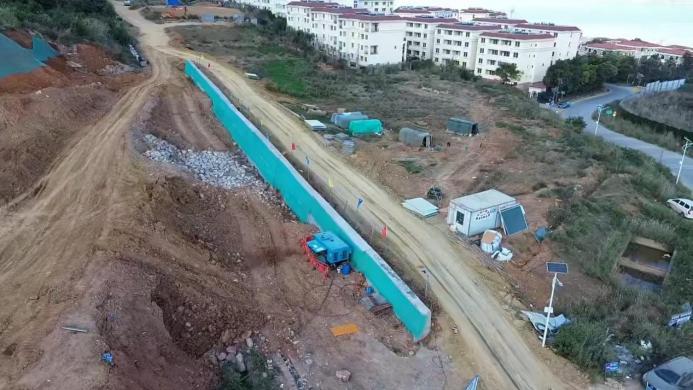

13.11月23日A1-A5段挡土墙已施工完成。

(二标段——教职工公寓)
一、工程完成情况
1.格构梁锚索设计398孔,全部完成。

2.A12~A42段边坡格构梁全部完成,A42~A5段边坡格梁钢筋全部完成、模板完成90%。

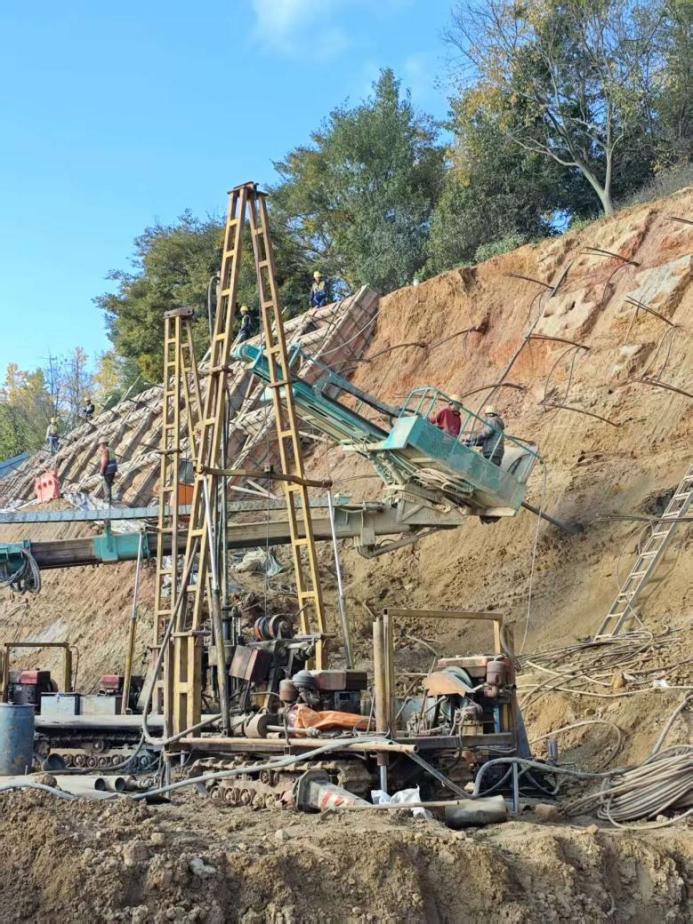

3.A段φ1.8m抗滑桩设计30根,本月完成11根,全部完成。
4.B段φ1.8m抗滑桩设计13根,本月完成7根,完成54%。
5.B段φ1.0m抗滑桩设计10根,本月完成10根,全部完成。
6.土石方外运约48000方,本月外运26000方,累计外运31800方,完成66%。
二、现场情况

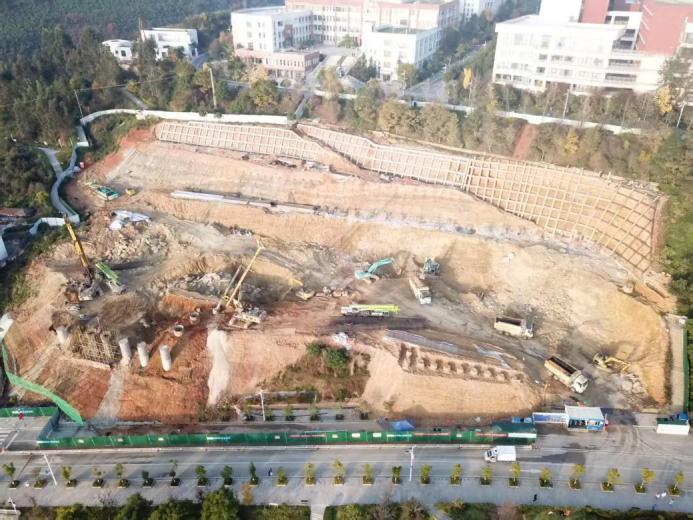

1.工程全貌。

2.11月5日,B段边坡抗滑桩专项施工方案专家论证。

3.11月10日,A段抗滑桩成孔验收。

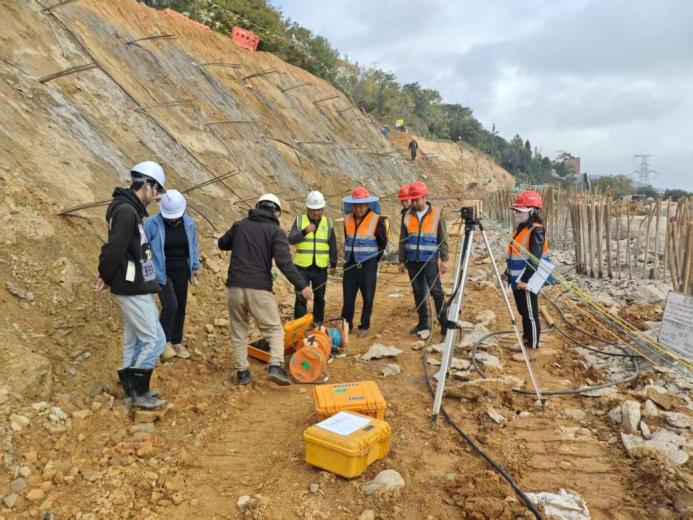

4.11月13日,A1~A11抗滑桩检测。

5.11月17日,A段22、23号抗滑桩塌孔注浆处理。

6.11月25日,青教公寓装修方案第二次讨论。

7.11月26日,A42~A5段格构梁钢筋验收。

8.11月30日,A42~A5段边坡格梁模板施工。

9.11月30日,B段抗滑桩施工。

10.11月30日,青教公寓基坑石方开挖。

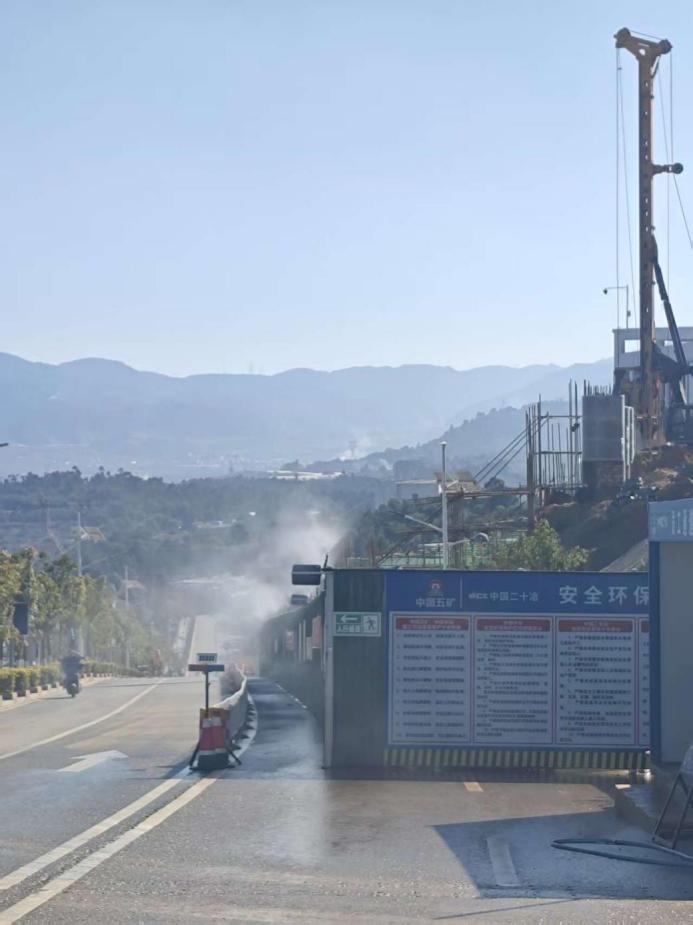

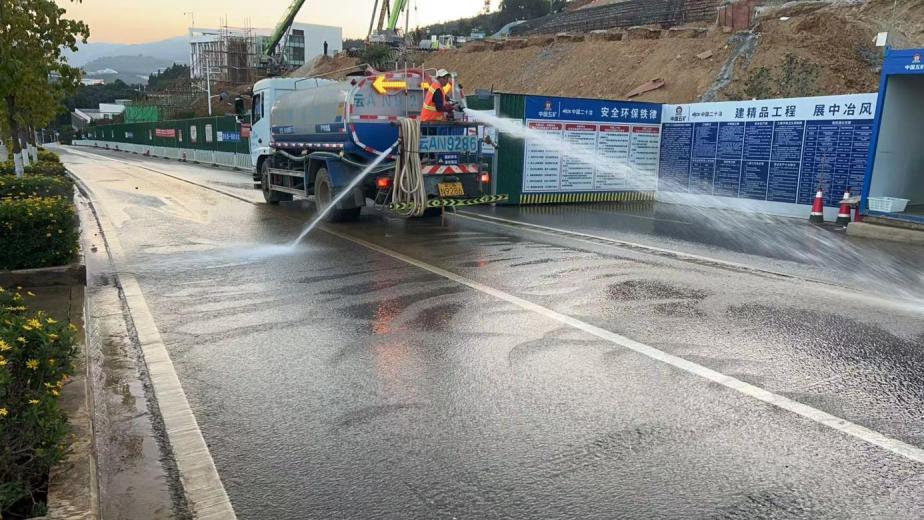

11.现场喷淋降尘。

12.道路冲洗。
