云南国土资源职业学院扩建校园建设项目续建项目施工项目2026年1-2月月报

发布时间:2026-03-04文章来源:后勤与基建服务中心 浏览次数:

我校阳宗海校区扩建校园建设项目续建项目施工项目,在学校党政领导的指导帮助和学校各部门的大力支持下,在参建单位的共同努力下,项目建设平稳推进。根据信息公开制度,后勤与基建服务中心特将本月项目开展情况报告如下:

(一标段——绘锦苑4号、5号学生公寓)

一、工程完成情况

1. 挡土墙设计423. 06m,共计完成394. 86m,完成比例93%

2. 桩基工程(工程桩)设计数量260根,已完成钻孔260根,累计完成100%。钢筋笼制安已完成260根,累计完成100%。混凝土浇筑已完成260根,累计完成100%。

3. 桩基工程(支护桩)设计数量30根,钻孔已完成30根,累计完成100%。钢筋笼制安已完成30根,累计完成100%,混凝土浇筑已完成30根,累计完成100%。

4. 工程锚索设计数量143孔,已完成钻孔、制作、注浆143孔,累计完成100%。

5. 弃土场拦挡坝已完成(已填土至第四台阶),主排水沟完成至第四台阶;跌水已完成。

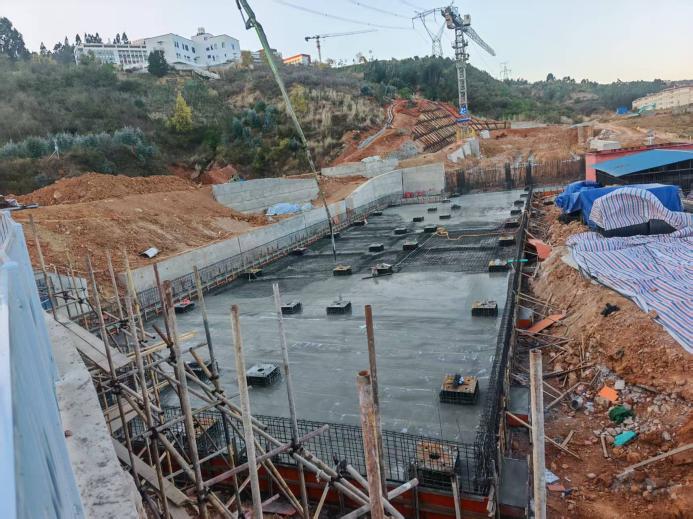

6. 2#塔吊承台基础已浇筑完成,2#塔吊已安装完成投入使用。

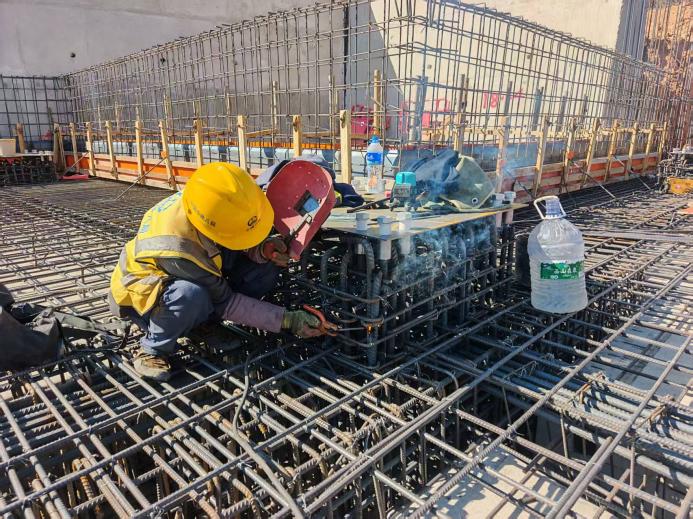

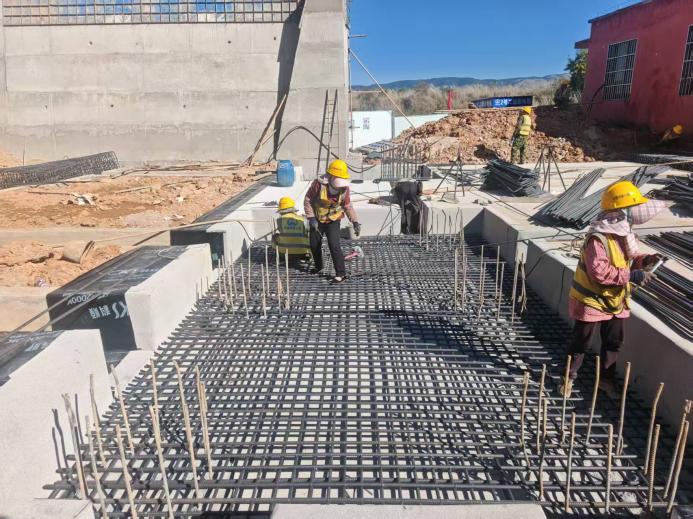

7. 5号楼地梁、承台、防水板、隔震挡墙钢筋绑扎完成,并已完成浇筑。

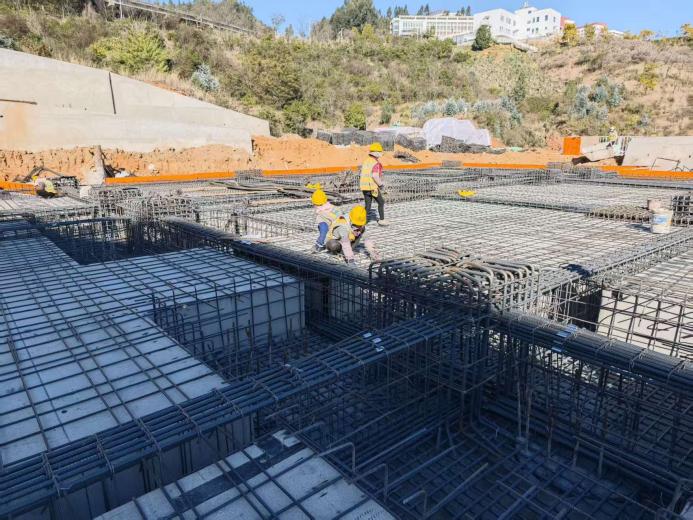

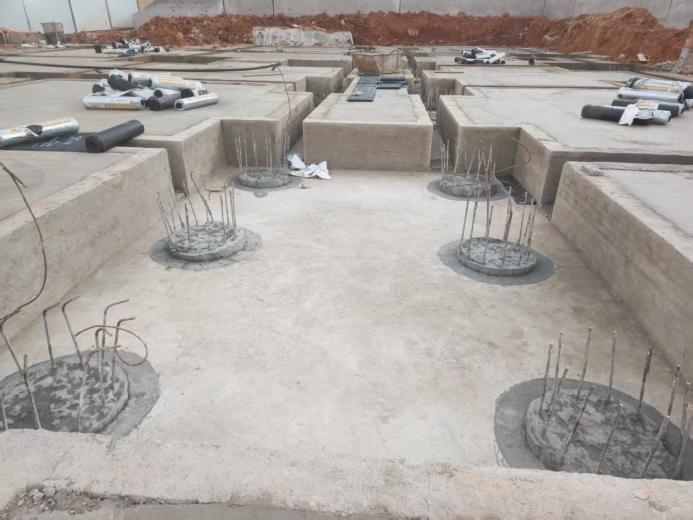

8. 4号楼三个单元防水板、承台基础均开挖完成,三单元已完成承台、地梁、防水板钢筋绑扎并浇筑。

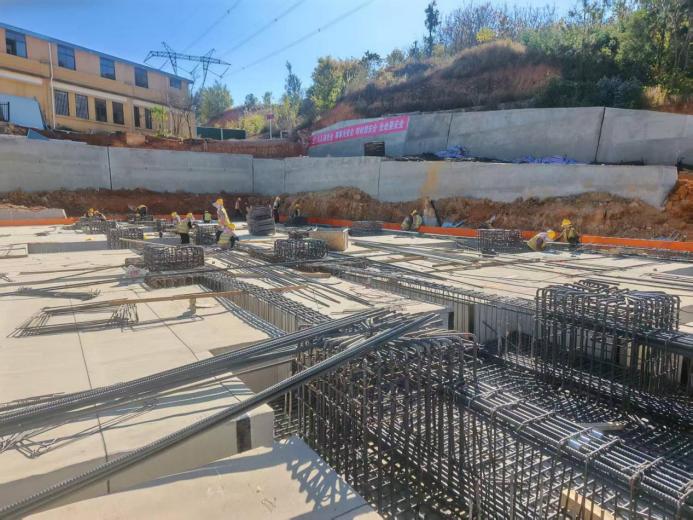

9. 框格梁钢筋绑扎完成80%,地梁已浇筑完成。

二、施工现场照片

1. 1月3日,B4-B5段挡土  墙基坑验收。

2. 1月6日,E7-E8段挡土墙混凝土浇筑。

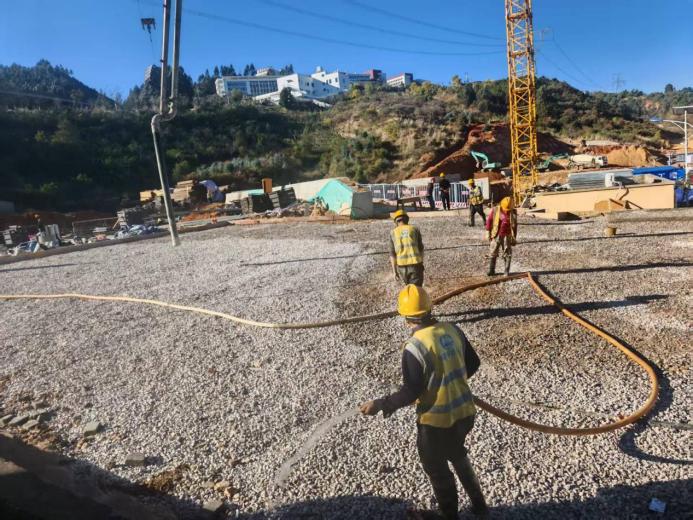

3. 1月7日,5号楼砖胎膜砌筑。

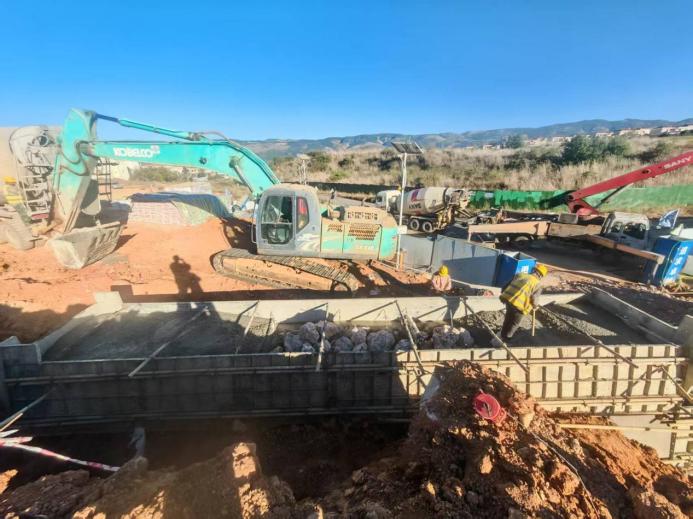

4. 1月11日,E11-E12段挡土墙混凝土浇筑。

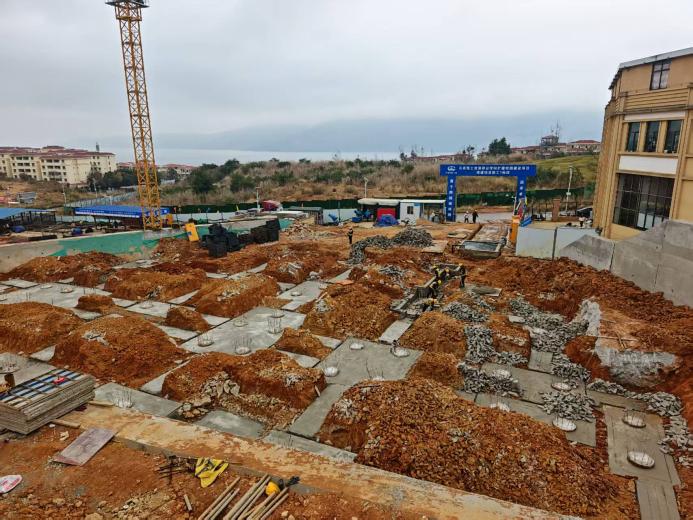

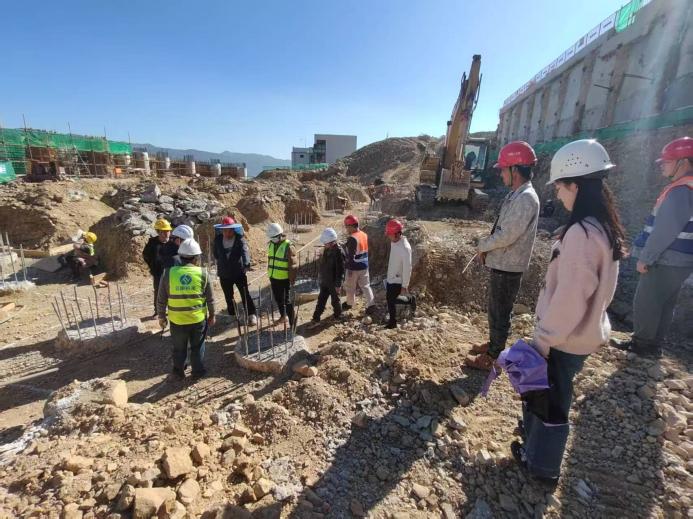

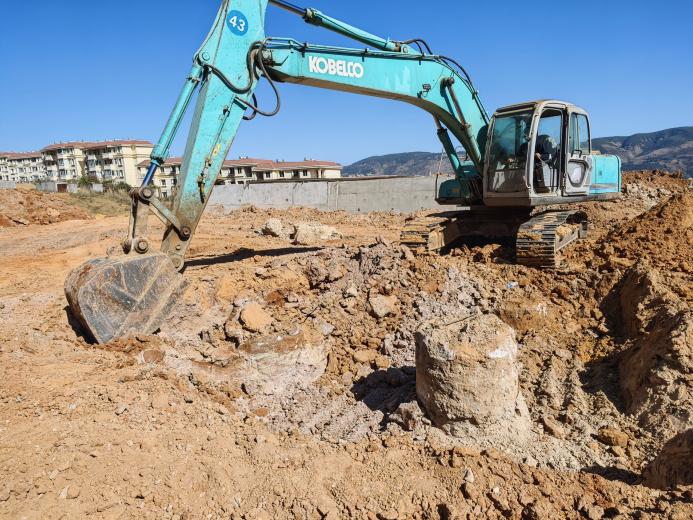

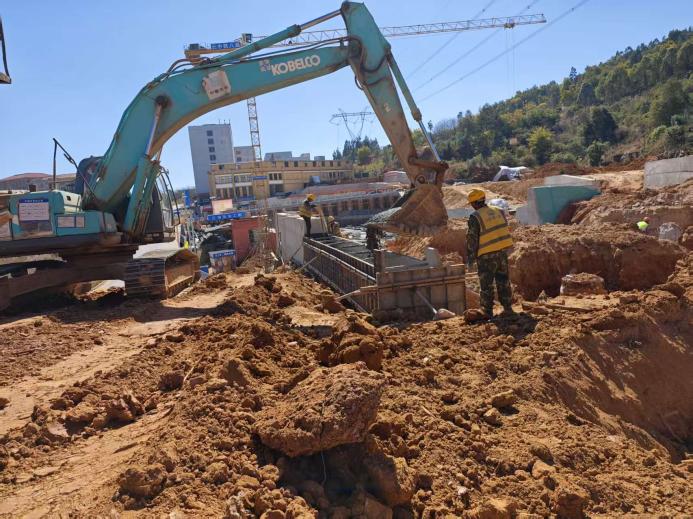

5. 1月14日,4号楼三单元承台基础开挖完成。

6. 1月15日,4号楼一单元承台基础开挖。

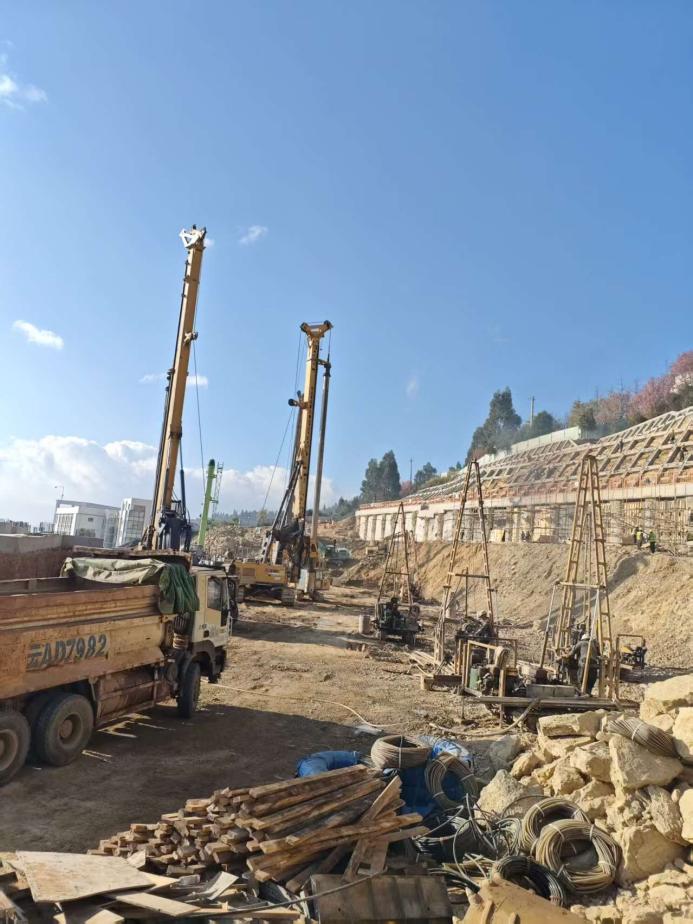

7. 1月17日,工程锚索钻孔施工。

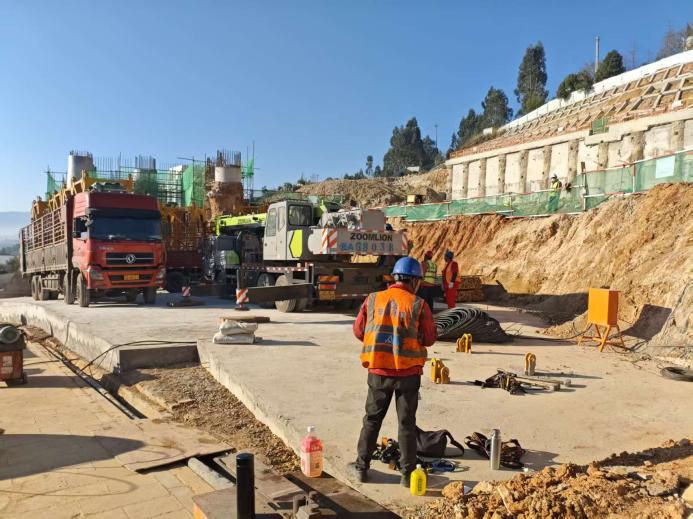

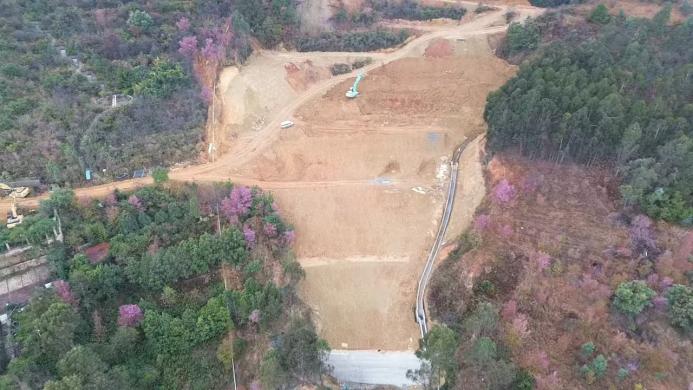

8. 1月18日,弃土场第四台阶回填。

9. 1月18日,框格梁钢筋绑扎。

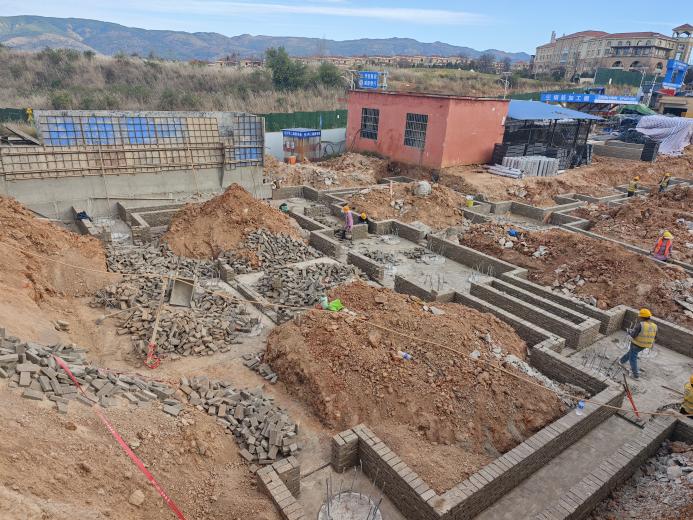

10. 1月18日,4号楼三单元砖胎膜砌筑。

11. 1月18日,一号大门入口硬化。

12. 1月19日,5号楼进行防水铺设。

13. 1月21日,B1-B3段挡土墙混凝土浇筑。

14. 1月21日,5号楼地梁钢筋绑扎。

15. 1月24日,5号楼承台钢筋绑扎。

16. 1月25日,5号楼防水板钢筋绑扎。

17. 1月25日,4号楼三单元砖胎膜砌筑。

18. 2月1日,B1-B3段挡土墙浇筑。

19. 2月2日,框格梁钢筋绑扎。

20. 2月5日,4号楼三单元承台钢筋绑扎。

21. 2月7日,4号楼三单元隔震支座钢筋焊接。

22. 2月11日,4号楼三单元承台、地梁、防水板混凝土浇筑。

(二标段——教职工公寓)

一、工程完成情况

1.  边坡抗滑桩、格构梁和锚索全部完成。

2.  土石方工程全部完成。

3.  A1~A2段挡墙完成50%,A2~A5段挡墙全部完成,A5~A6段挡墙未施工,B1~B2段挡墙未施工,B2~B4段挡墙完成95%,B5~B6段挡墙未施工,B7~B8段挡墙全部完成,B9~B10段挡墙未施工。

4.  教师公寓桩基、砖胎模和隔震层防水板垫层全部完成。

二、现场情况

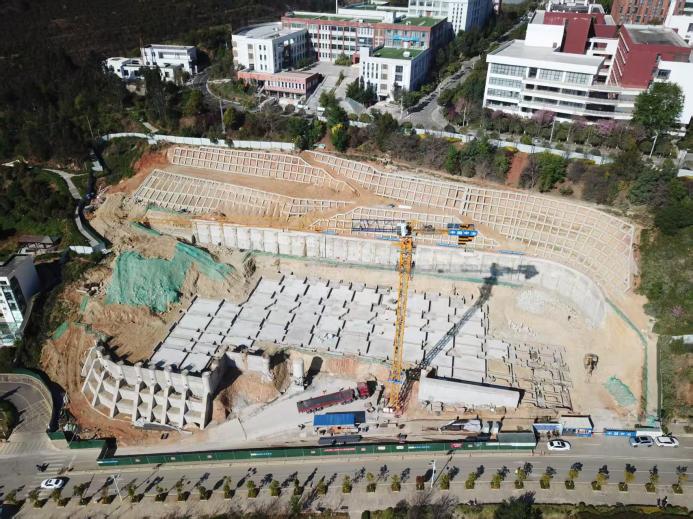

1.  工程全貌。

2.  1月11日,1桩1勘完成。

3.  1月15日,桩基承载力试验。

4.  1月16日,隔震层相关问题专题会。

5.  1月16日,建工系拍摄教学视频。

6.  1月23日,塔吊进场。

7.  1月23日,澄江质安站检查。

8.  1月28日,抗滑桩锚索检测。

9.  1月28日,工程桩低应变、声测检测。

10.  1月29日,张云霞副校长督查工程进度。

11.  2月12日,教师公寓垫层混凝土浇筑后放假。

12.  2月26日,春节放假后复工。

关闭 打印责任编辑:

友情链接
