云南国土资源职业学院扩建校园建设项目续建项目施工项目3月月报
我校阳宗海校区扩建校园建设项目续建项目施工项目,在学校党政领导的指导帮助和学校各部门的大力支持下,在参建单位的共同努力下,项目已顺利开工。根据信息公开制度,后勤与基建服务中心特将本月项目开展情况报告如下:
(一标段——绘锦苑4号、5号学生公寓)
一、工程完成情况
1、挡土墙设计494.12m,共计完成494.12m,完成比例100%(除学校内E1-E2段)。
2、桩基工程(工程桩)设计数量260根,已完成钻孔260根,累计完成100%。
3、桩基工程(支护桩)设计数量30根,钻孔已完成30根,累计完成100%。
4、工程锚索设计数量143孔,已完成钻孔、制作、注浆143孔,累计完成100%。
5、弃土场拦挡坝已完成(已填土至第五台阶),主排水沟完成至第四台阶;跌水已完成。

6、4、5号隔震支座共计135个,已安装完成66个(5号楼、4号楼3单元)。

7、5号楼筏板、隔震层、±0.000m层、3.6m层已浇筑完成,目前施工7.2m层,剩余5层未施工(含屋面层)。
8、4号楼3单元筏板、隔震层、-7.2m层已浇筑完成,剩余5层未施工(含屋面层)。
9、4号楼2单元筏板已浇筑完成(2-3单元交界处剪力墙浇筑完成),剩余6层未施工。
10、4号楼1单元筏板钢筋已绑扎安装完成,剩余6层未施工。
11、5号楼、4号楼3单元肥槽回填完成(外脚手架已搭设至施工楼层)。
12、框格梁(共计128m)已全部浇筑完成,挡土板已施工完成。
二、施工现场照片

1.3月1日,4号楼2单元砖胎膜砌筑.

2.3月4日,4号楼3单元隔震支墩、混凝土浇筑

3.3月7日,5号楼隔震挡墙防水施工

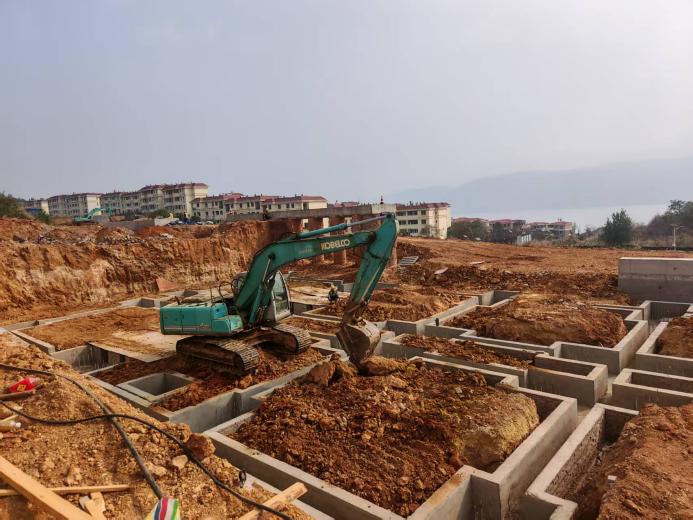

4.3月8日,4号楼2单元防水板回填土施工

5.3月9日,4号楼1单元砖胎膜砌筑

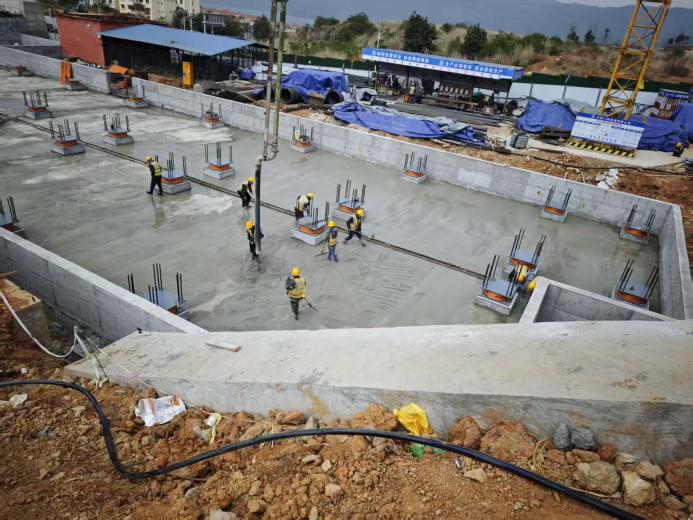

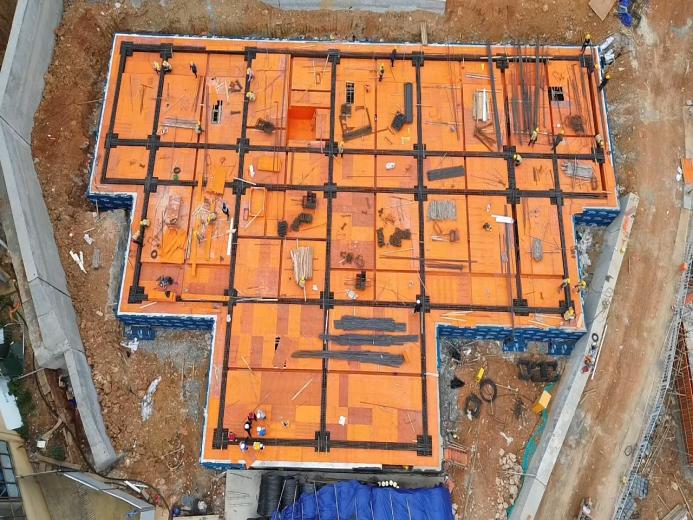

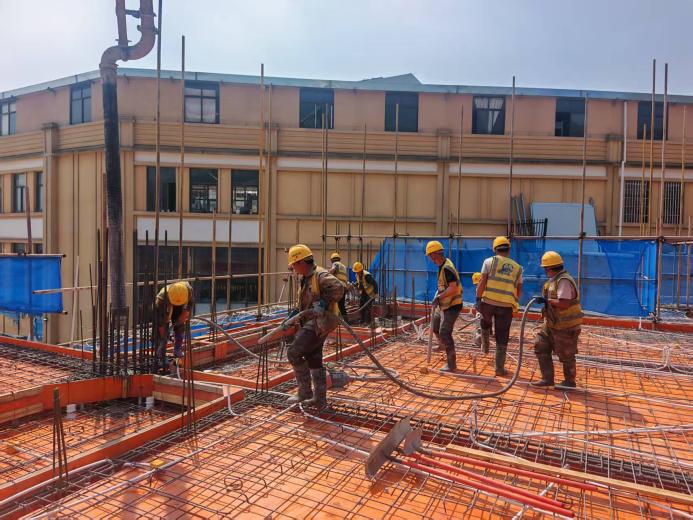

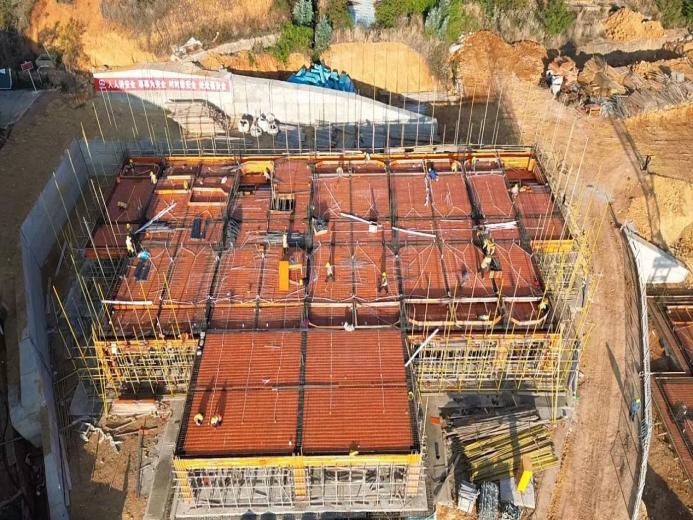

6.3月10日,5号楼±0.0m层钢筋绑扎施工

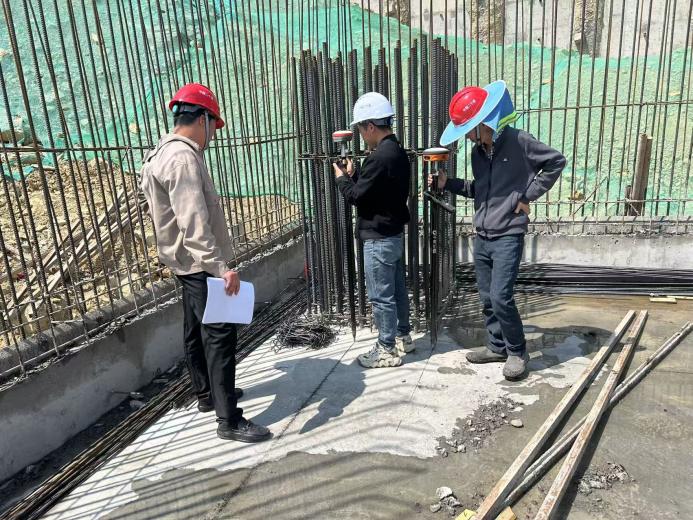

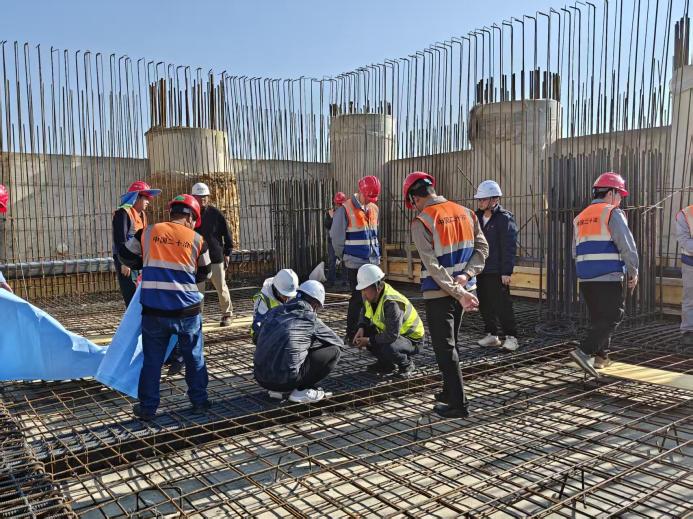

7.3月12日,4号楼3单元隔震支座安装

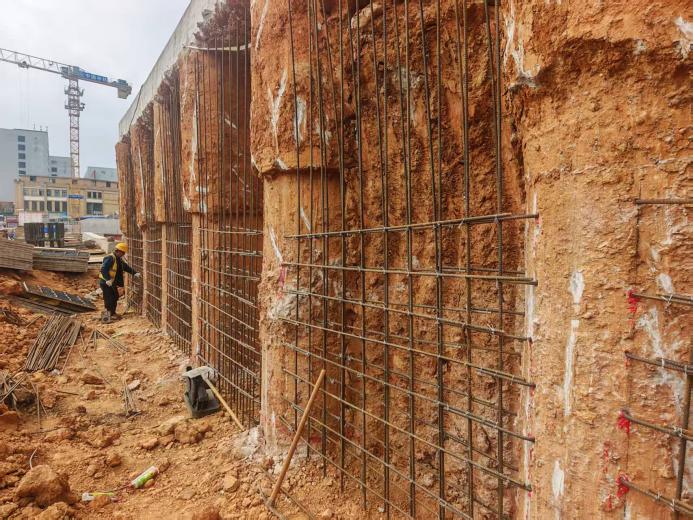

8.3月13日,B段挡土板钢筋绑扎、焊接施工

9.3月14日,4号楼3单元隔震层找平层C25细石混凝土浇筑

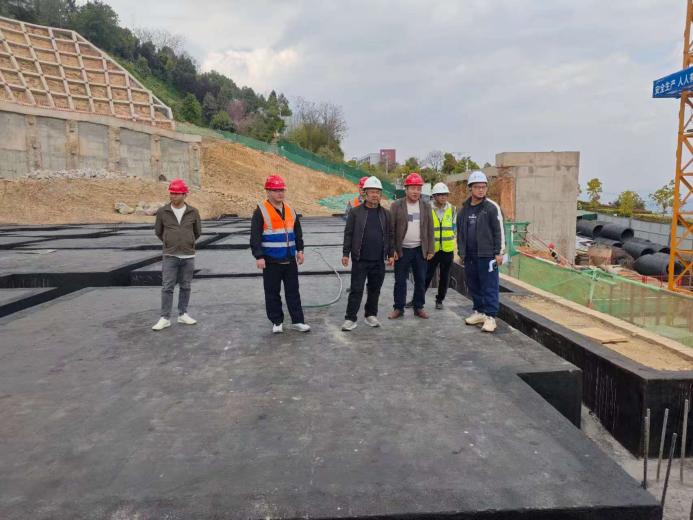

10.3月15日,5号楼防水保护层(挤塑板粘贴施工)

11.3月15日,4号楼2单元筏板防水施工

12.3月17日,4号楼3单元内架搭设

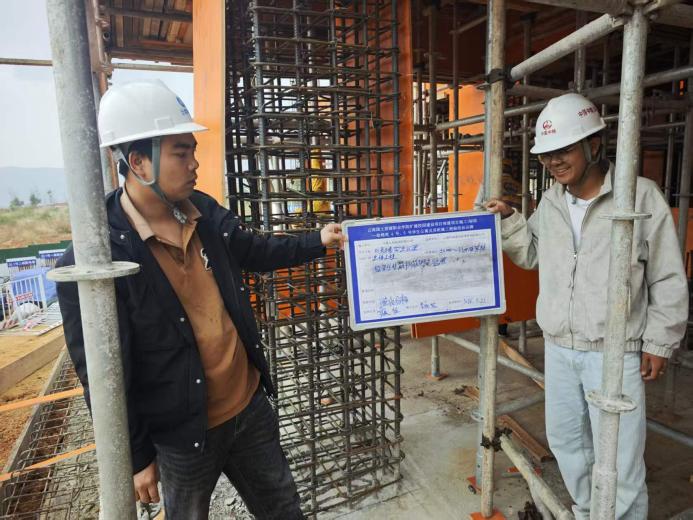

13.3月22日,4号楼3单-7.2m层钢筋绑扎

14.3月27日,4号楼3单元-7.2m至-3.6m层柱钢筋安装绑扎

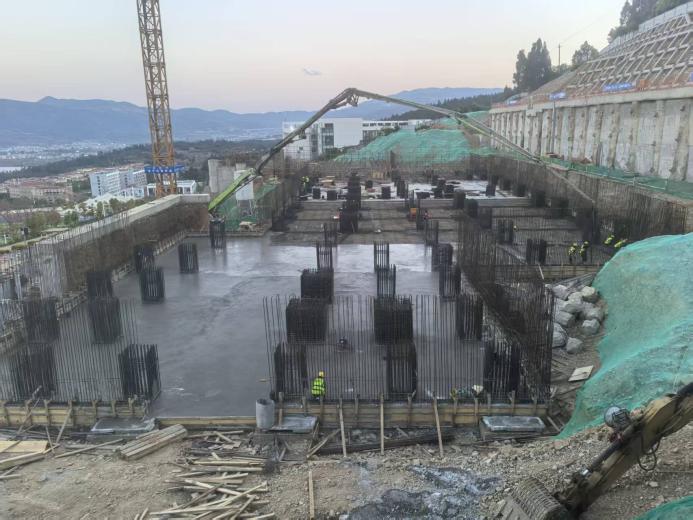

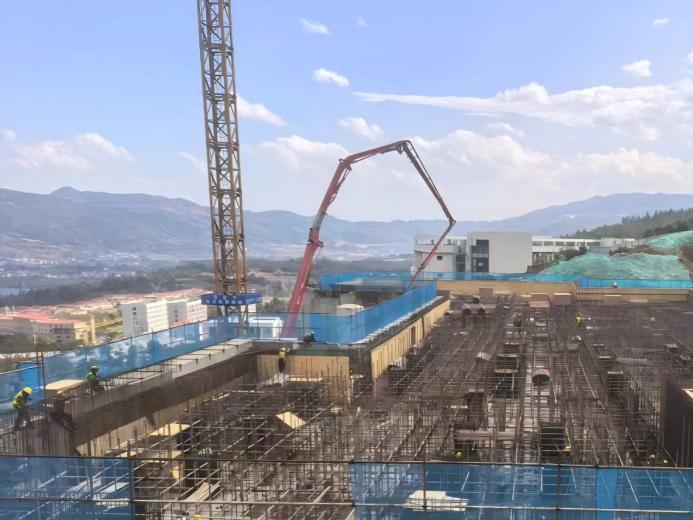

15. 3月28日,5号楼3.6m层混凝土浇筑

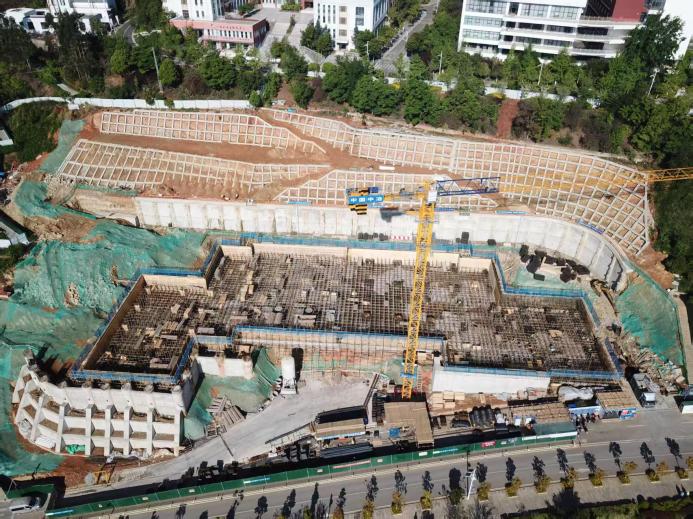

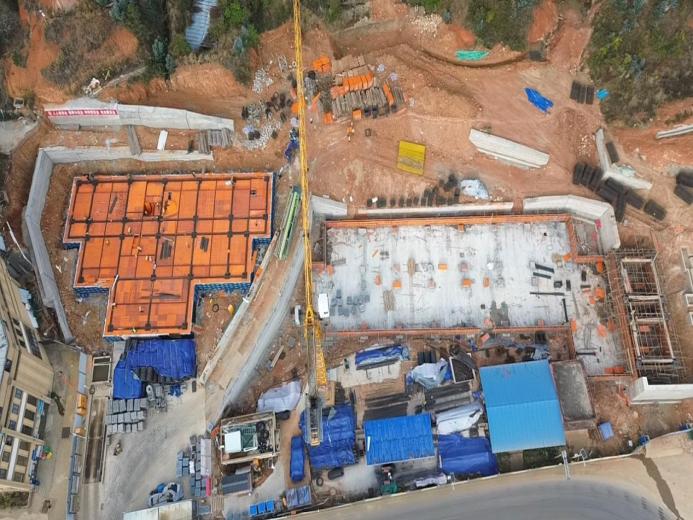

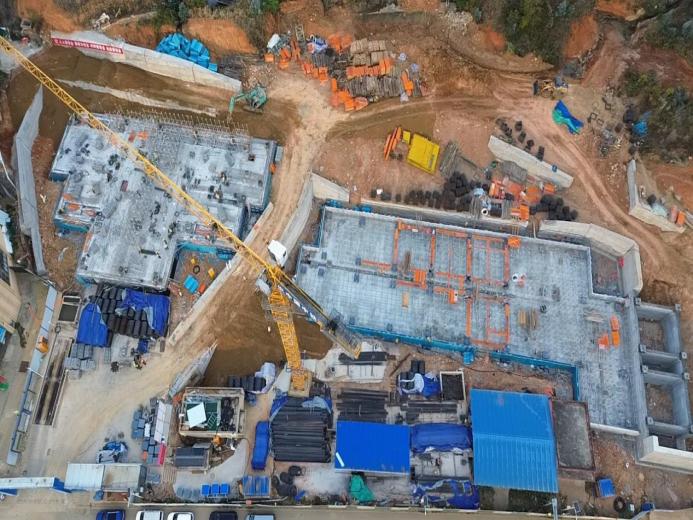

16.3月第一周施工现场

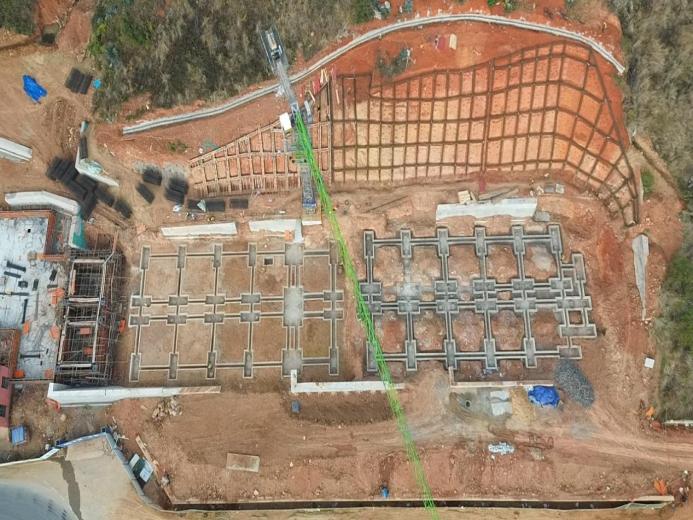

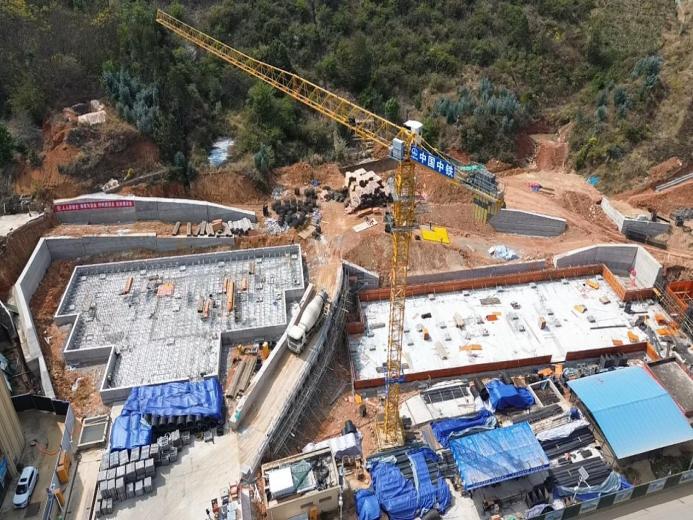

17.3月第二周施工现场

18.3月第三周施工现场

19.3月第四周施工现场

(二标段——教职工公寓)
一、工程完成情况
1. 边坡抗滑桩、格构梁和锚索全部完成。
2. 土石方工程全部完成。
3. A1~A2段挡墙完成50%,A2~A5段挡墙全部完成,A5~A6段挡墙未施工,B1~B2段挡墙未施工,B2~B4段挡墙完成95%,B5~B6段挡墙未施工,B7~B8段挡墙全部完成,B9~B10段挡墙未施工。
4. 教师公寓隔震层防水板浇筑完成,下支墩钢筋全部完成、混凝土浇筑完成25%,外墙钢筋全部完成、模板完成80%。
二、现场情况

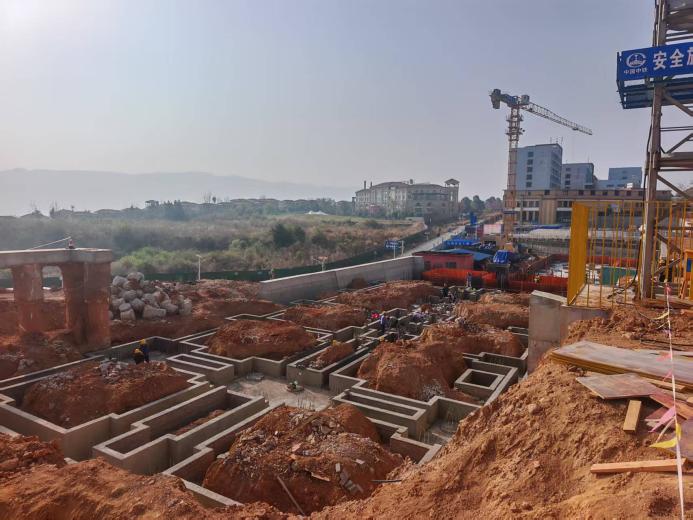

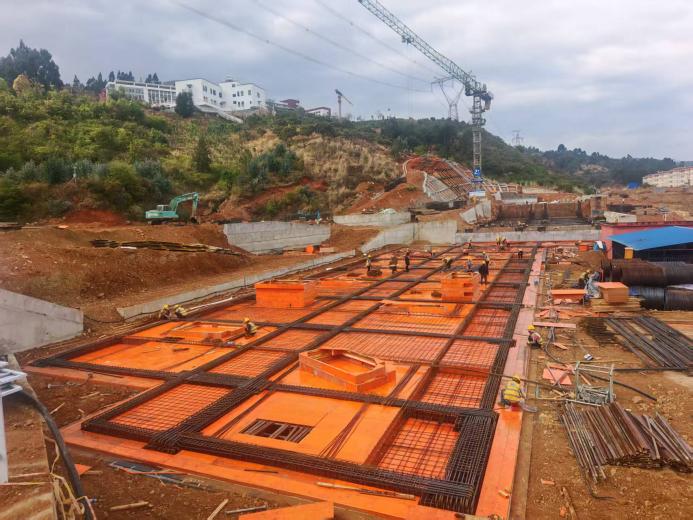

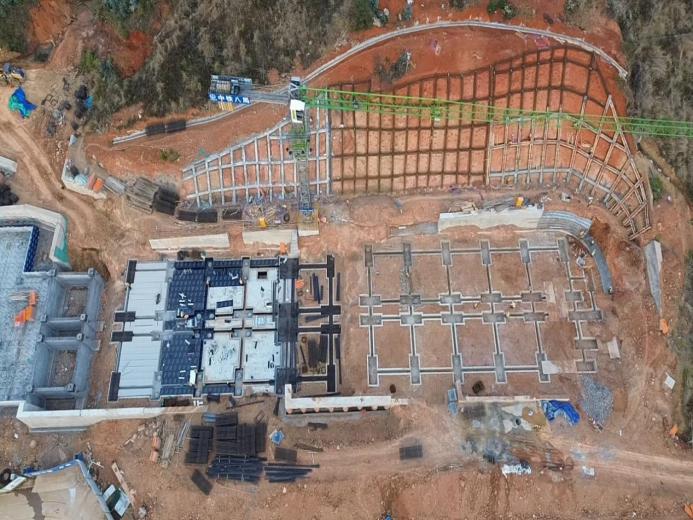

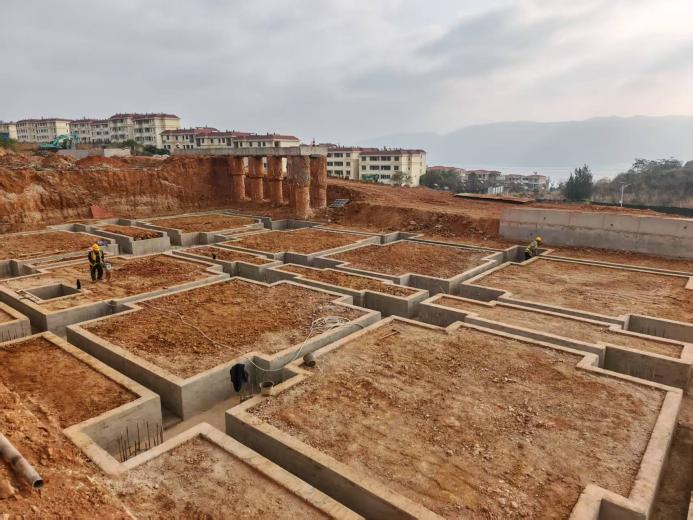

1. 工程全貌。

2. 3月3日,澄江质安站复工检查。

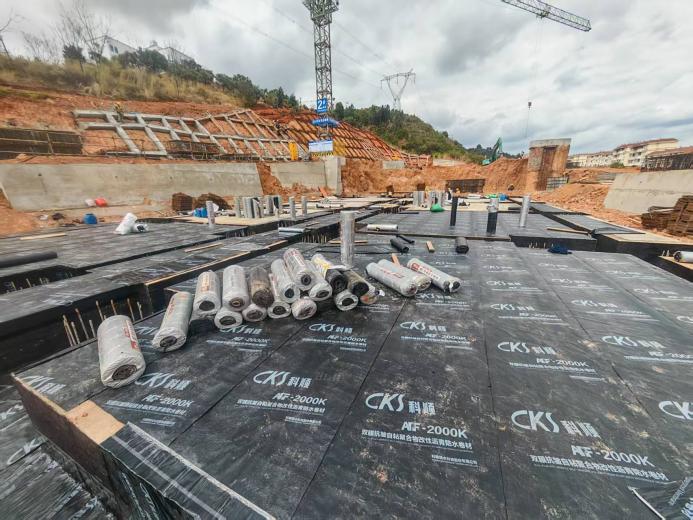

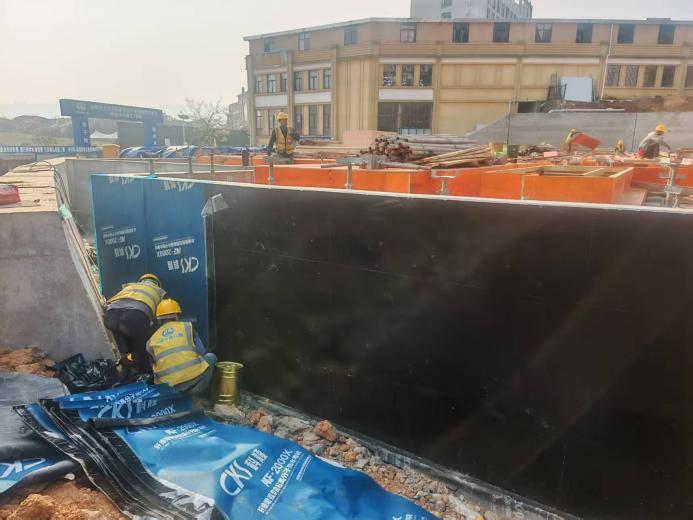

3. 3月5日,隔震层防水卷材开始施工。

4. 3月6日,隔震支座抽检。

5. 3月18日,澄江质安站检查隔震层底板钢筋。

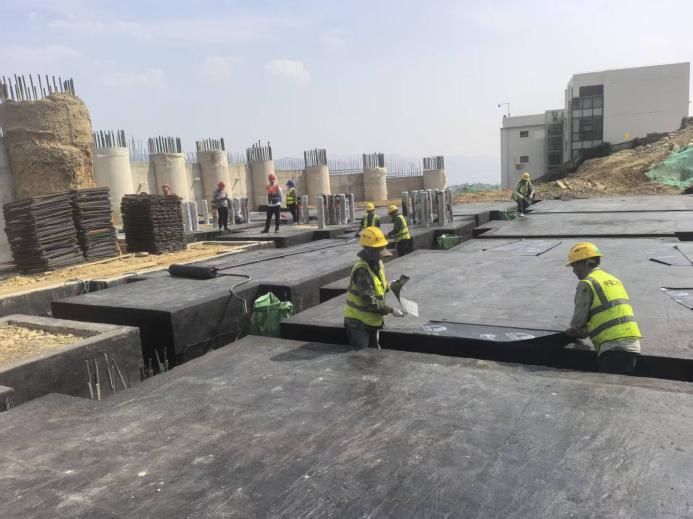

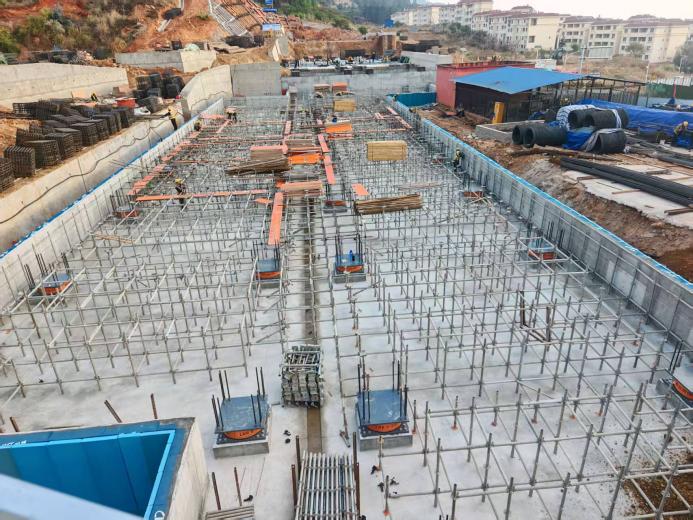

6. 3月19日,隔震层底板1-7轴混凝土浇筑。

7. 3月19日,隔震层相关事宜咨询专家意见。

8. 3月22日,澄江规划局验线。

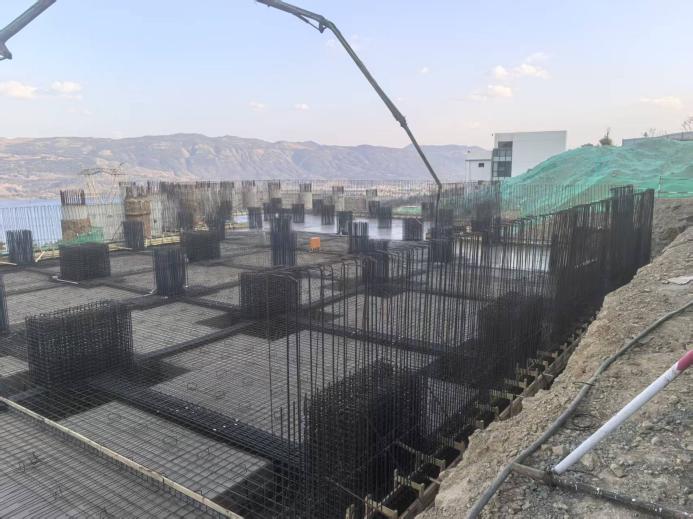

9. 3月23日,隔震层底板7-15轴混凝土浇筑。

10. 3月25日,教职工公寓4-5楼家具采购计划讨论。

11. 3月27日,教职工公寓4-5楼家具家电采购询价。

12. 3月29日,隔震层4-7轴下支墩混凝土浇筑。
