2026年续建项目4月月报

发布时间:2026-04-30文章来源:后勤与基建服务中心 浏览次数:

 云南国土资源职业学院扩建校园建设项目续建项目

施工项目4月月报

我校阳宗海校区扩建校园建设项目续建项目施工项目,在学校党政领导的指导帮助和学校各部门的大力支持下,在参建单位的共同努力下,项目已顺利开工。根据信息公开制度,后勤与基建服务中心特将本月项目开展情况报告如下:

(一标段——绘锦苑4号、5号学生公寓)

一、工程完成情况

1、挡土墙设计494.12m,共计完成494.12m,完成比例100%(除学校内E1-E2段)。

2、桩基工程(工程桩)设计数量260根,已完成钻孔260根,累计完成100%。

3、桩基工程(支护桩)设计数量30根,钻孔已完成30根,累计完成100%。

4、工程锚索设计数量143孔,已完成钻孔、制作、注浆143孔,累计完成100%,锚索已封锚完成

5、弃土场拦挡坝已完成(已填土至第台阶),主排水沟完成至第台阶;跌水已完成、支排水沟

6、4、5号隔震支座共计135个,已安装完成122个(5号楼、4号楼3单元、4号楼2单元)

7、5号楼筏板、隔震层、±0.0m至14.4m层已浇筑完成,目前施工18m层,剩余2层未施工(含屋面层)

8、4号楼3单元筏板、隔震层、-7.2m至7.2m层已浇筑完成,剩余屋面层

9、4号楼2单元筏板、隔震层、-3.6m至±0.0m层浇筑完成,剩余4层未施工(含屋面层)。

10、4号楼1单元筏板已浇筑完成,剩余6层未施工(含屋面层)。

11、5号楼、4号楼3单元、4号楼2单元肥槽回填完成(外脚手架已搭设至施工楼层)。

12、框格梁(共计128m)已全部浇筑完成,挡土板已施工完成

二、施工现场照片

(2026年4月)

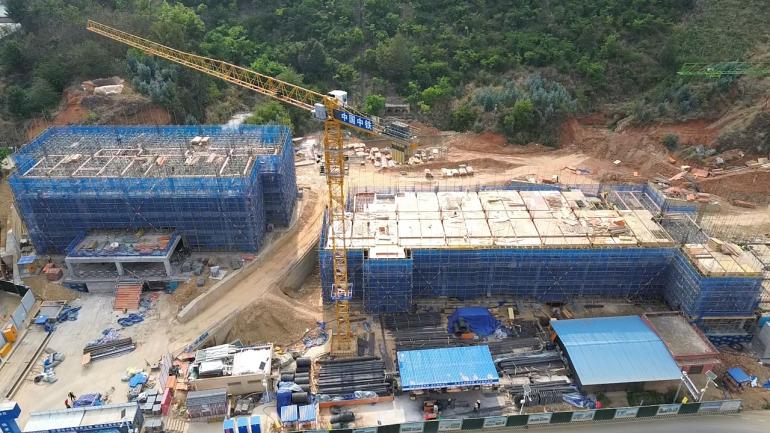

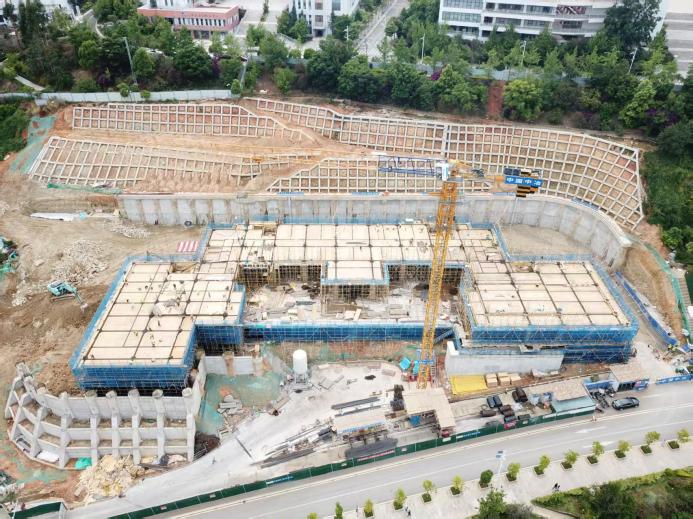

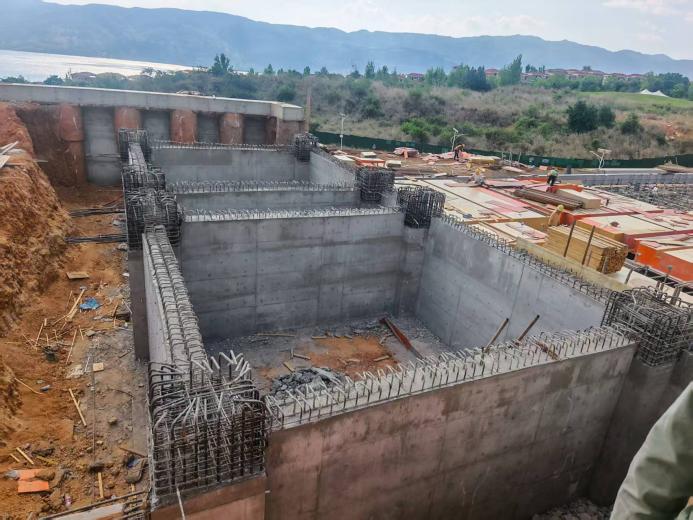

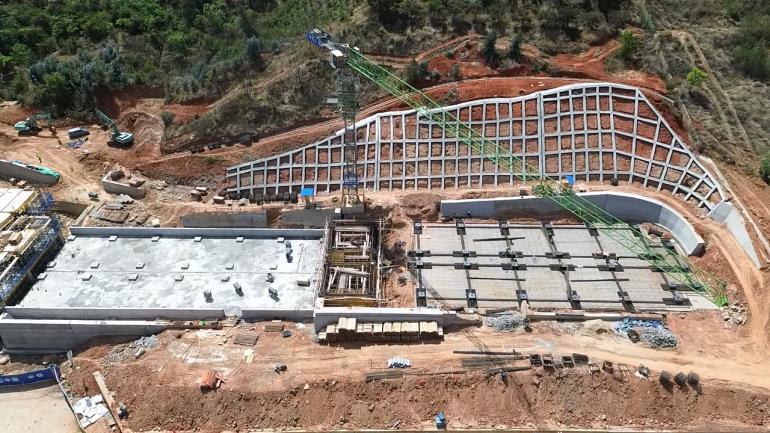

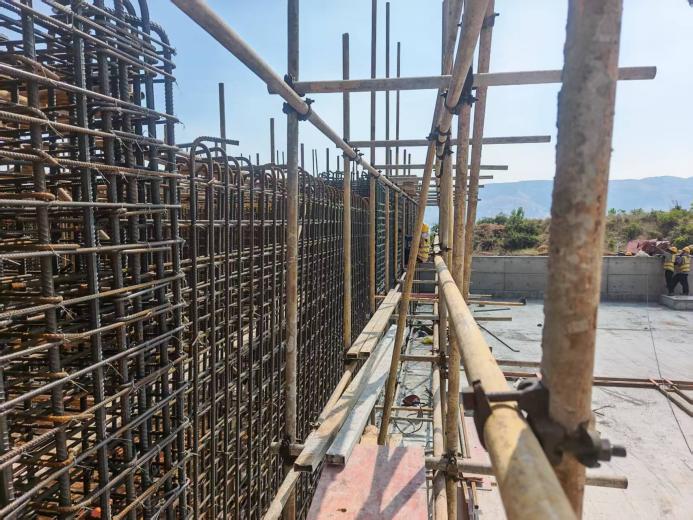

1.331日,4号楼2单元筏板(防水板、地梁)混凝土浇筑。

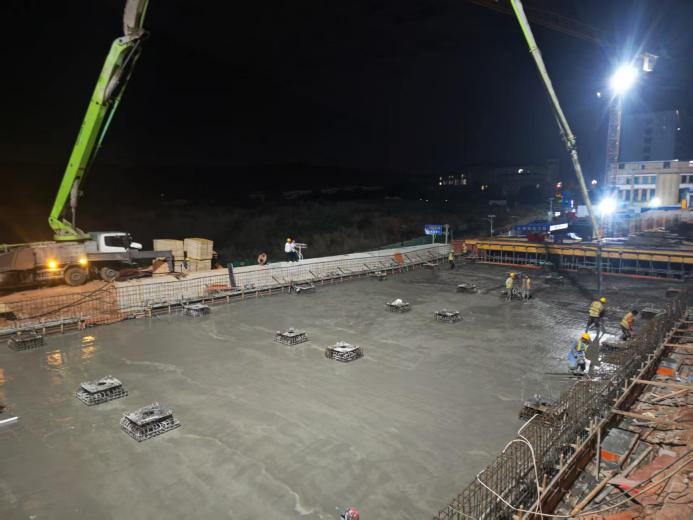

2.49日,4号楼2单元剪力墙钢筋绑扎、混凝土浇筑。

3.412日,4号楼2单元隔震挡墙防水施工。

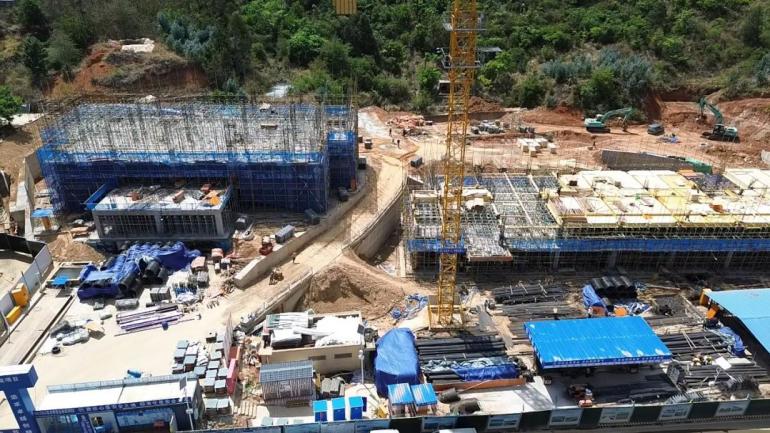

4.413日,5号楼10.8m层。

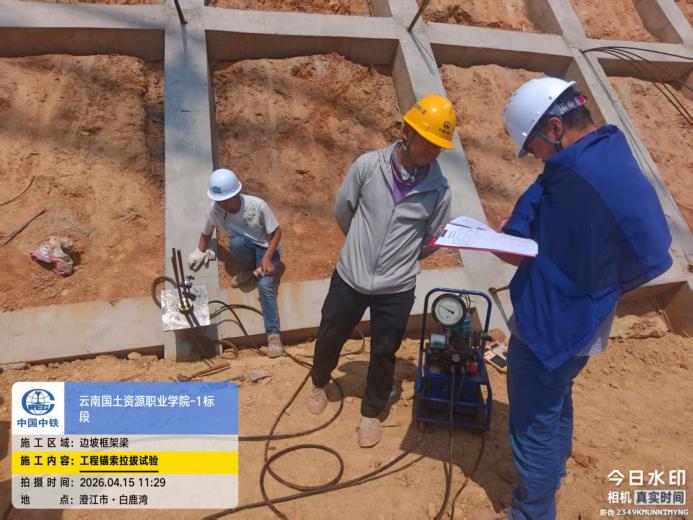

5.415日,工程锚索拉拔试验。

6.416日,4号楼2单元-3.6层梁、板钢筋验收。

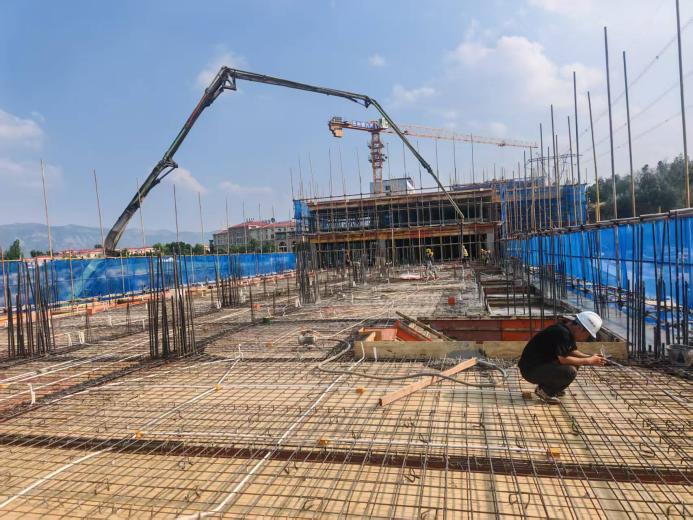

7.419日,4号楼3单元3.6m层梁、板混凝土浇筑。

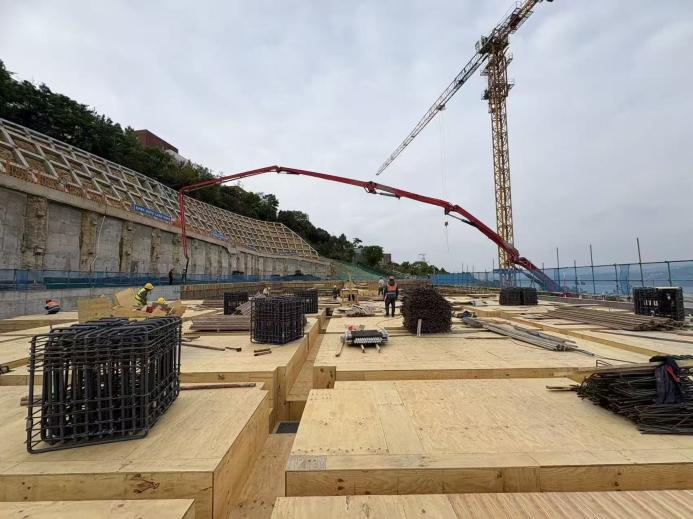

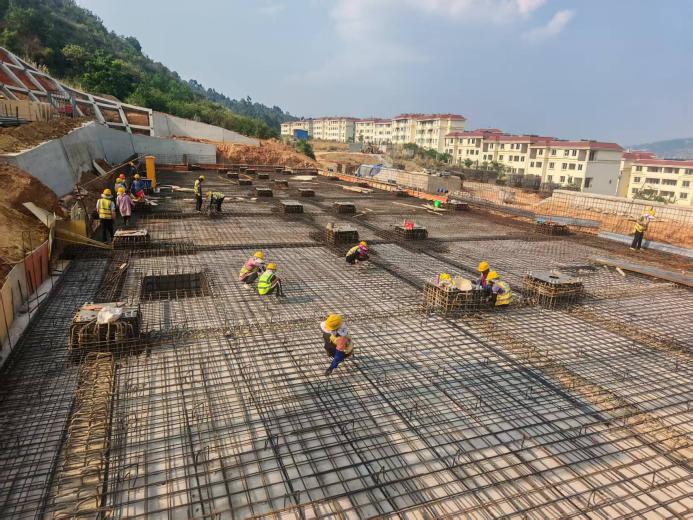

8.424日,4号楼1单元筏板钢筋绑扎施工。

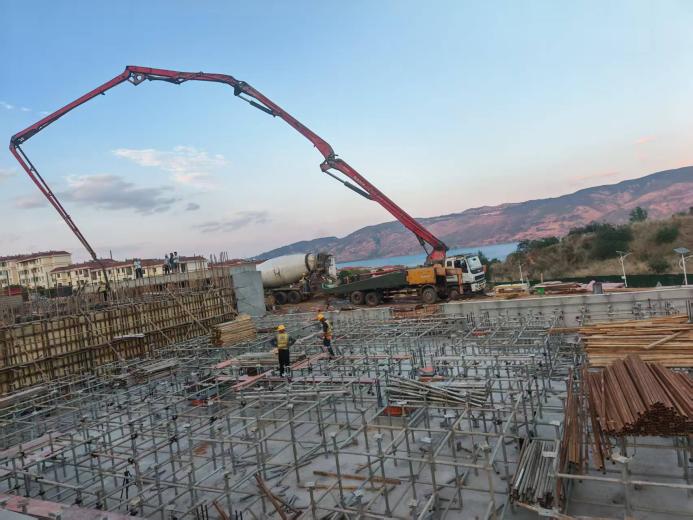

9.424日,5号楼14.4m层梁、板混凝土浇筑。

10.426日,4号楼1单元筏板混凝土浇筑施工。

11.426日,4号楼2单元±0.0m层内架搭设。

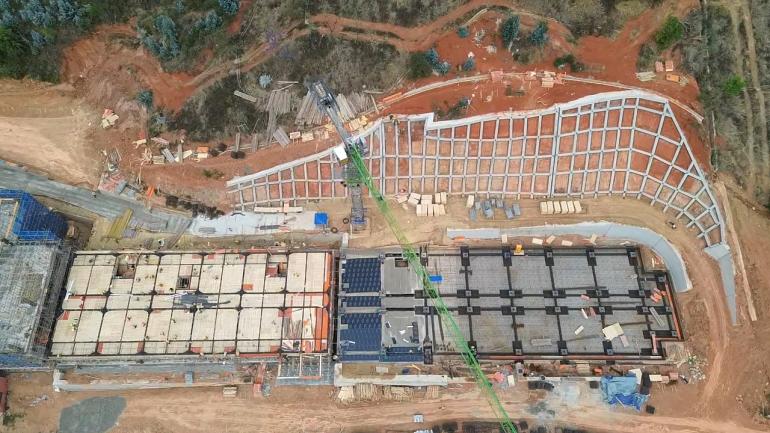

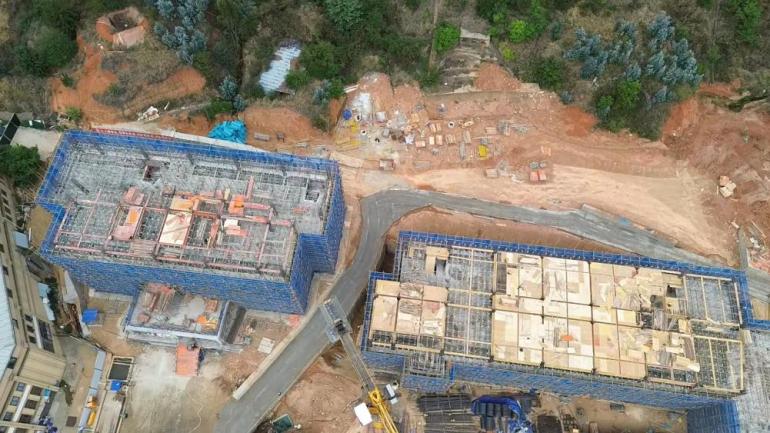

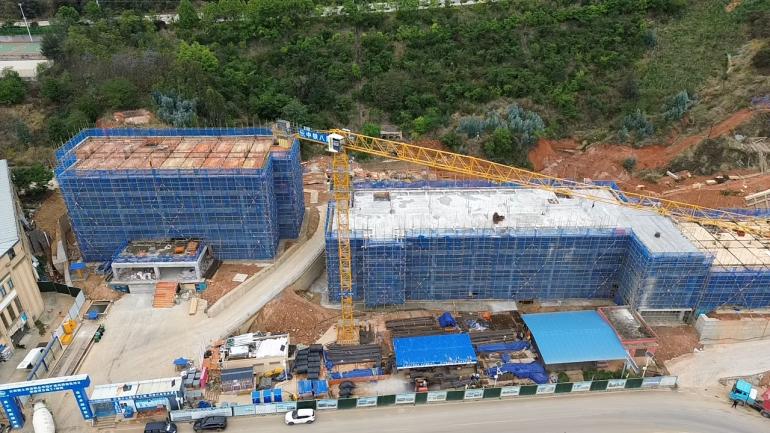

12.4月第一周施工现场航拍。

13.4月第二周施工现场航拍。

14.4月第三周施工现场航拍。

15.4月第四周施工现场航拍。

标段——教职工公寓)

一、工程完成情况

1. 边坡抗滑桩、格构梁和锚索全部完成。

2. 土石方工程全部完成。

3. A1~A2段挡墙完成70%,A2~A5段挡墙全部完成,A5~A6段挡墙完成30%,B1~B2段挡墙未施工,B2~B4段挡墙完成95%,B5~B6段挡墙未施工,B7~B8段挡墙全部完成,B9~B10段挡墙未施工。

4. 教师公寓隔震层结构完成,一层钢筋、模板,待浇筑混凝土。

二、现场情况

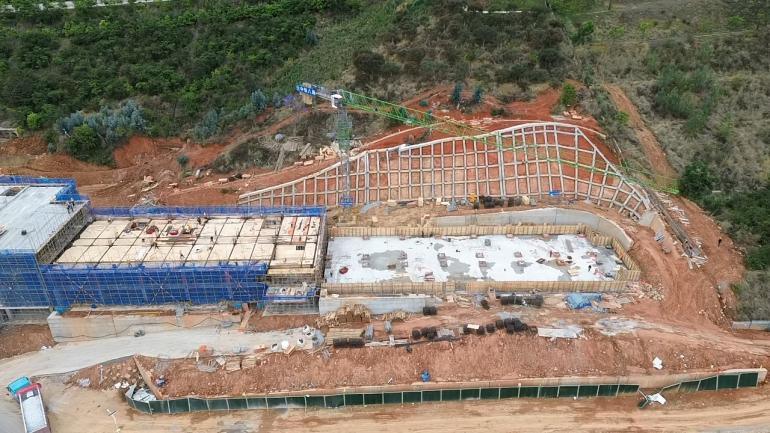

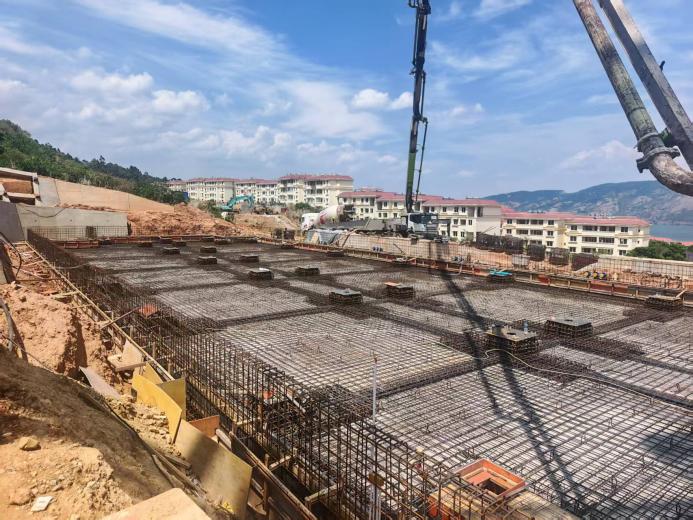

1. 工程全貌。

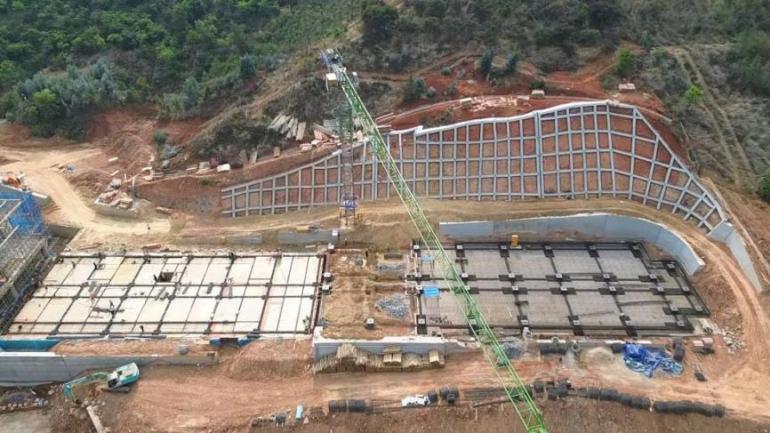

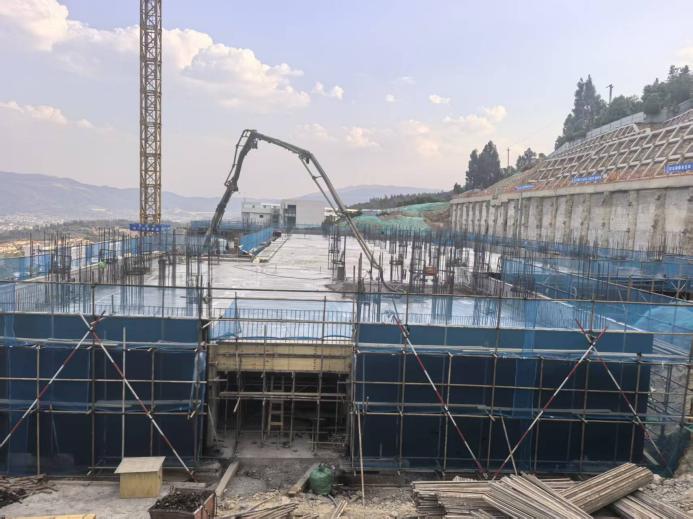

2. 4月2日,隔震层1-7轴挡土墙混凝土浇筑。

3. 4月5日,隔震层7-15轴挡土墙混凝土浇筑。

4. 4月14日,澄江市质监站验收隔震层顶板钢筋。

5. 4月15日,隔震层上支墩及顶板浇筑。

关闭 打印责任编辑:

友情链接
