2026年续建项目5月月报

发布时间:2026-06-01文章来源:后勤与基建服务中心 浏览次数:

 云南国土资源职业学院扩建校园建设项目续建项目

施工项目5月月报

我校阳宗海校区扩建校园建设项目续建项目施工项目,在学校党政领导的指导帮助和学校各部门的大力支持下,在参建单位的共同努力下,项目已顺利开工。根据信息公开制度,后勤与基建服务中心特将本月项目开展情况报告如下:

(一标段——绘锦苑4号、5号学生公寓)

一、工程完成情况

1、挡土墙设计494.12m,共计完成494.12m,完成比例100%(除学校内E1-E2段)。

2、桩基工程(工程桩)设计数量260根,已完成钻孔260根,累计完成100%。

3、桩基工程(支护桩)设计数量30根,已完成钻孔30根,累计完成100%。

4、工程锚索设计数量143孔,已完成钻孔、制作、注浆143孔,累计完成100%,锚索已封锚完成

5、弃土场拦挡坝已完成已填土完成,主、支排水沟完成;跌水已完成。

6、4、5号隔震支座共计130个,已安装完成130个(5号楼、4号楼)

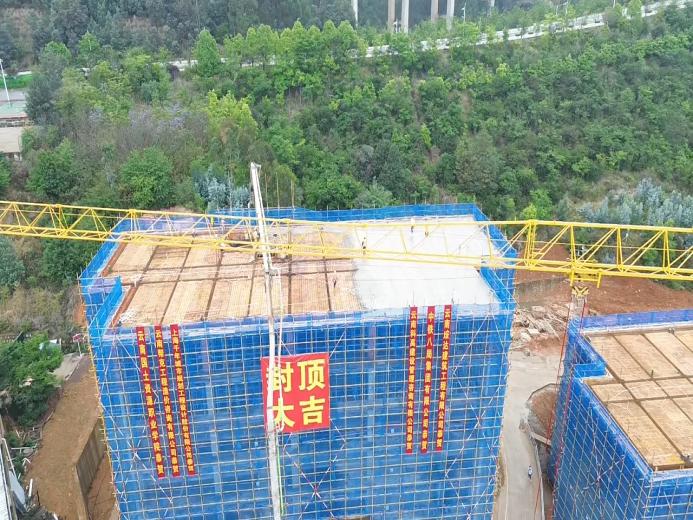

7、5号楼筏板、隔震层、±0.0m至21.6m层(屋面层)已浇筑完成,目前已封顶

8、4号楼3单元筏板、隔震层、-7.2m至10.8m层(屋面层)已浇筑完成,目前已封顶

9、4号楼2单元筏板、隔震层、-3.6m至14.4m层(屋面层)浇筑完成,目前已封顶

10、4号楼1单元筏板、隔震层已浇筑完成,±0.0m至3.6m层浇筑完成,剩余3层未浇筑。

11、砌体工程:5号楼1至2层砌筑完成,4号楼3单元1至2层砌筑完成。

12、5号楼、4号楼肥槽回填完成(外脚手架已搭设至施工楼层)。

13、框格梁(共计128m)已全部浇筑完成,挡土板已施工完成

二、施工现场照片

(2026年5月)

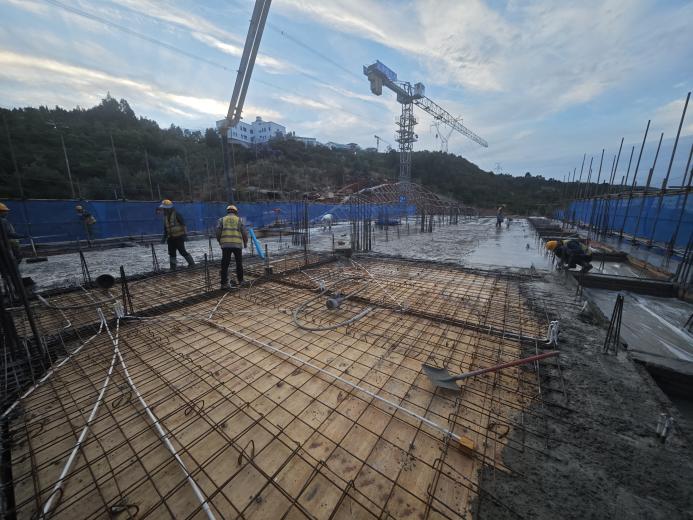

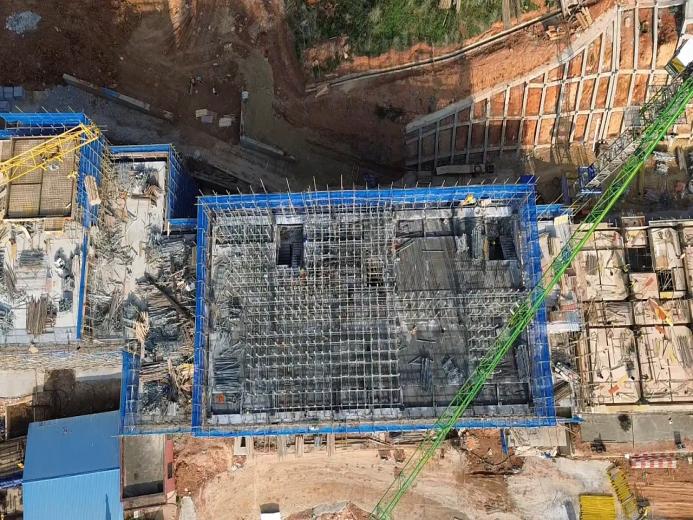

1.52日,4号楼2单元3.6m层混凝土浇筑施工.

2.55日,5号楼21.6m层钢筋绑扎

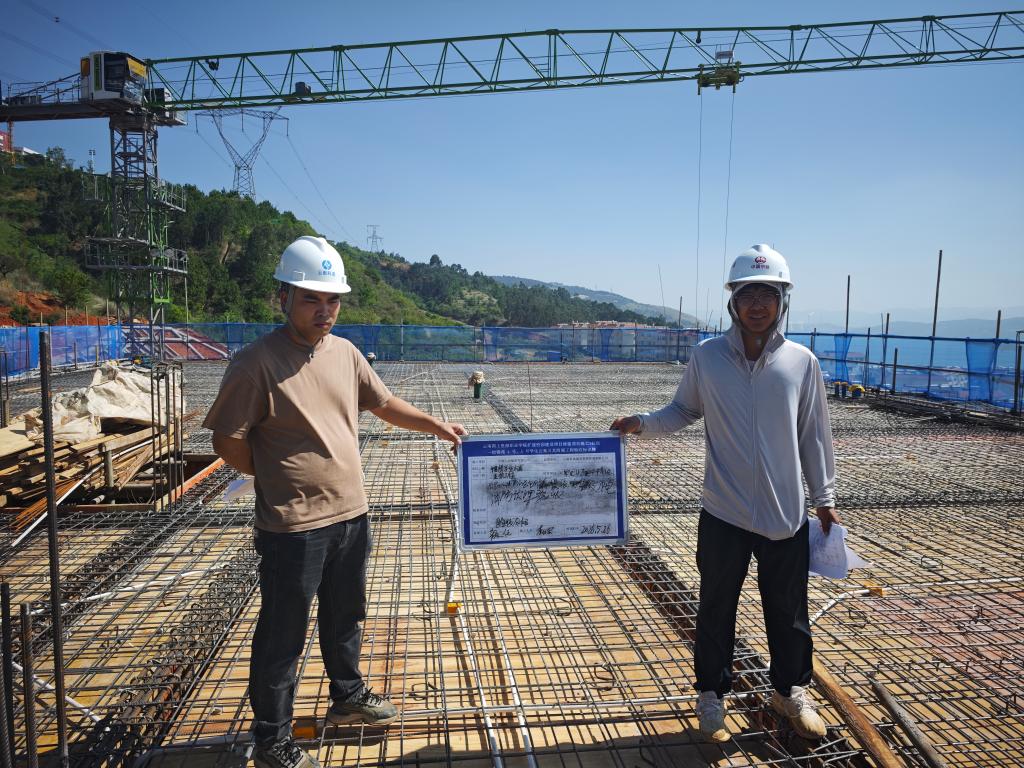

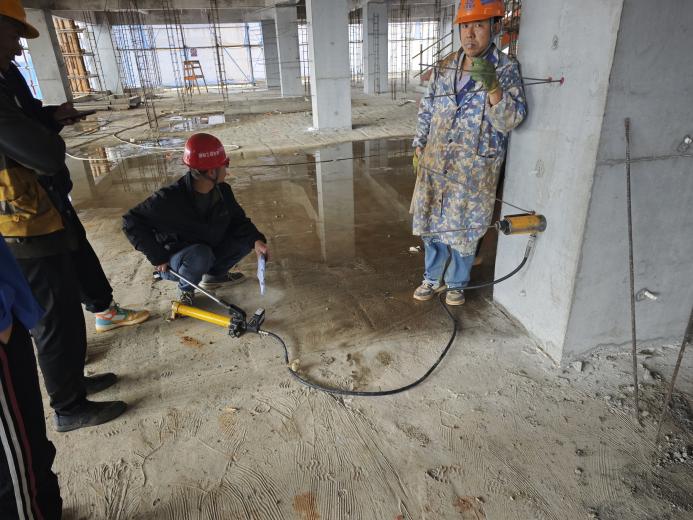

3.57日,5号楼植筋拉拔试验

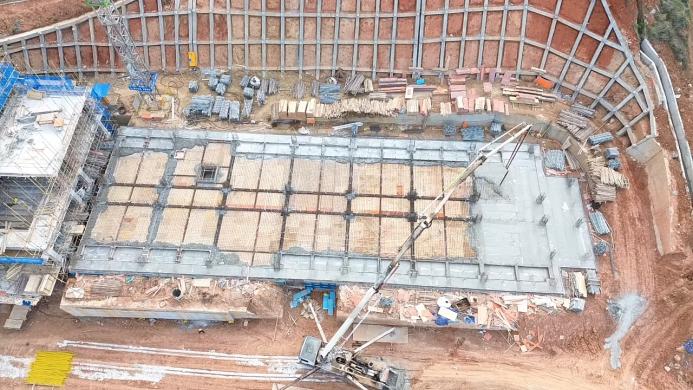

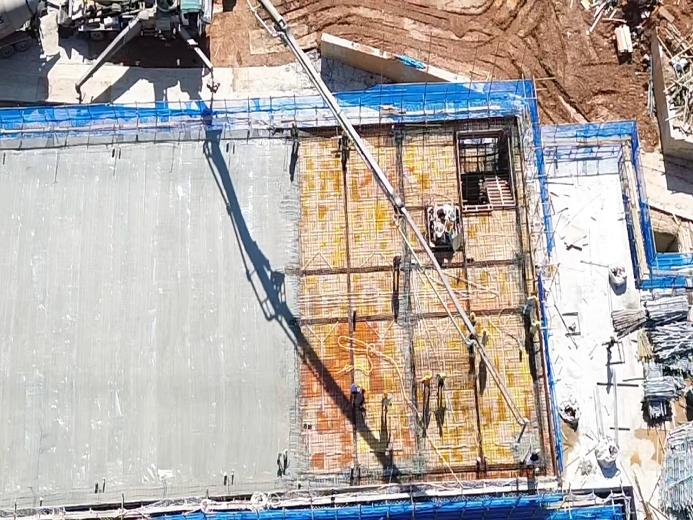

4.511日,5号楼21.6m层混凝土浇筑

5.513日,4号楼三单元10.8m层混凝土浇筑

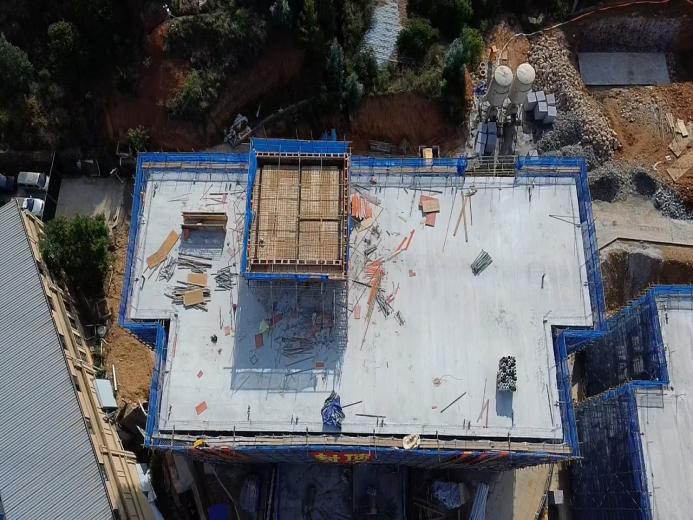

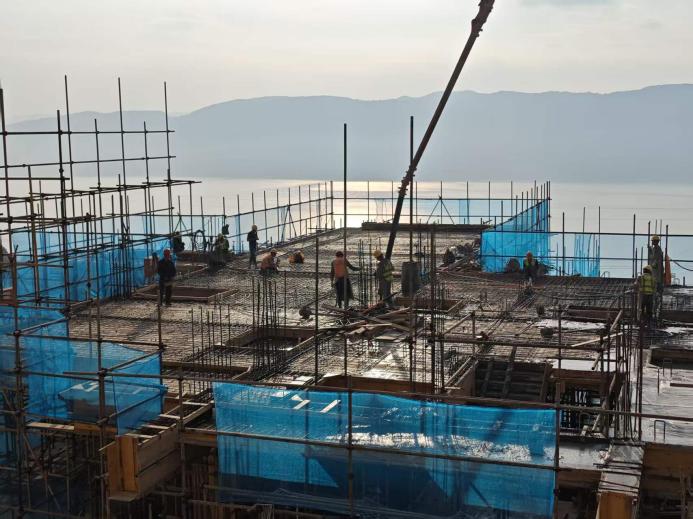

6.515日,4号楼1单元隔震层混凝土浇筑

7.520日,4号楼2单元10.8层梁、板混凝土浇筑

9.522日,4号楼1单元内架模板安装施工

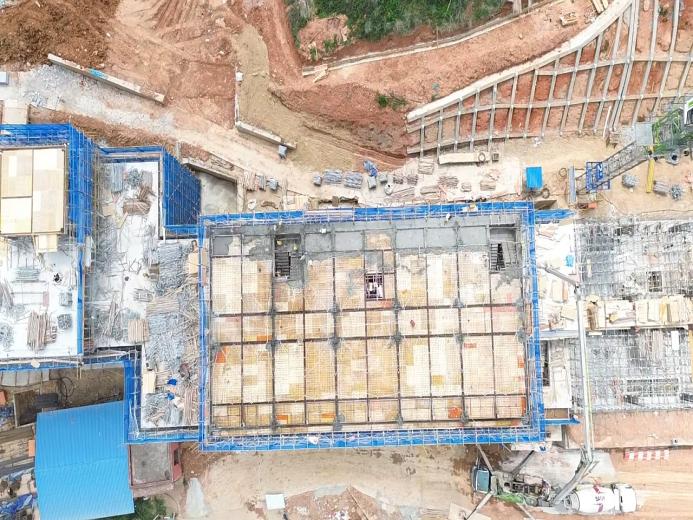

10.525日,4号楼2单元14.4m层内架安装

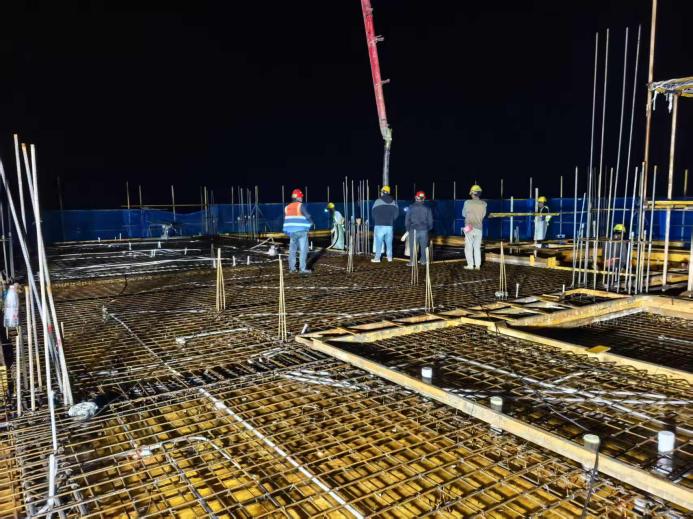

11.528日,5号楼24.4m层钢筋绑扎完成

12.529日,4号楼2单元14.4m层验收

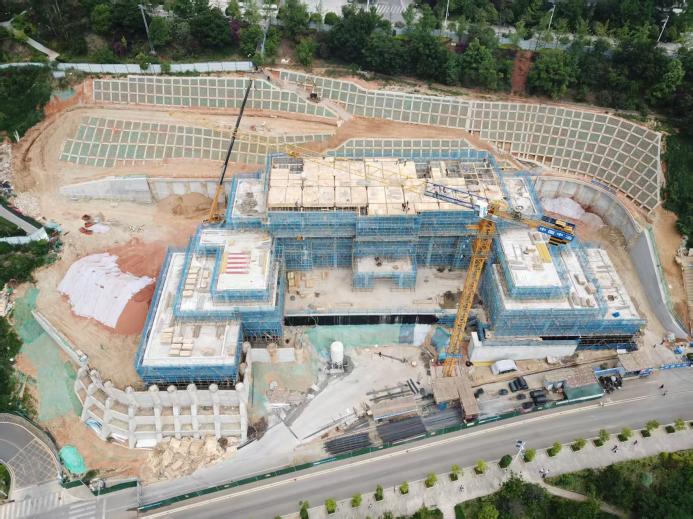

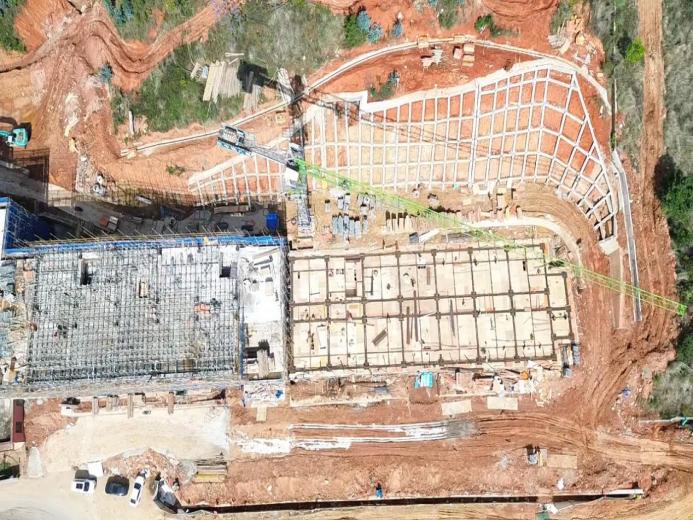

13.5月第一周施工现场航拍

14.5月第二周施工现场航拍

15.5月第三周施工现场航拍

16.5月第四周施工现场航拍

标段——教职工公寓)

一、工程完成情况

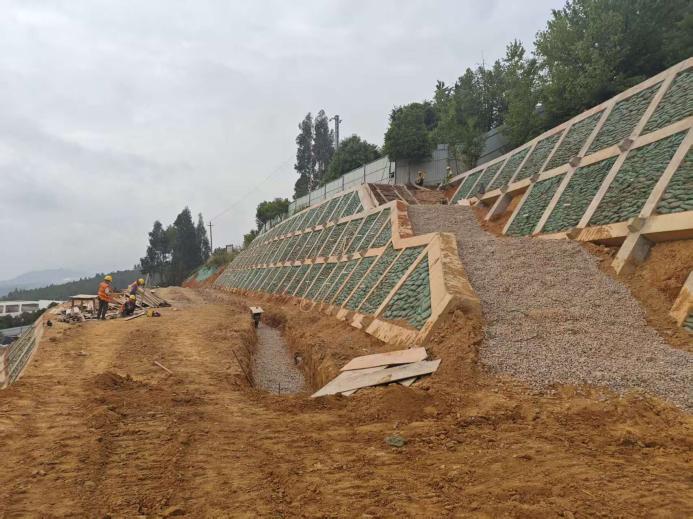

1. 边坡抗滑桩、格构梁和锚索全部完成。

2. 边坡格构梁内回填土全部完成

3. 土石方工程全部完成。

4. A1~A2、A2~A5段、A5~A6段挡墙全部完成,B1~B2段挡墙全部完成,B2~B4段挡墙完成95%,B5~B6段挡墙未施工,B7~B8段挡墙全部完成,B9~B10段挡墙未施工。

5. 教职工公寓4层结构完成,5层结构完成70%,预计6月3日封顶。

二、现场情况

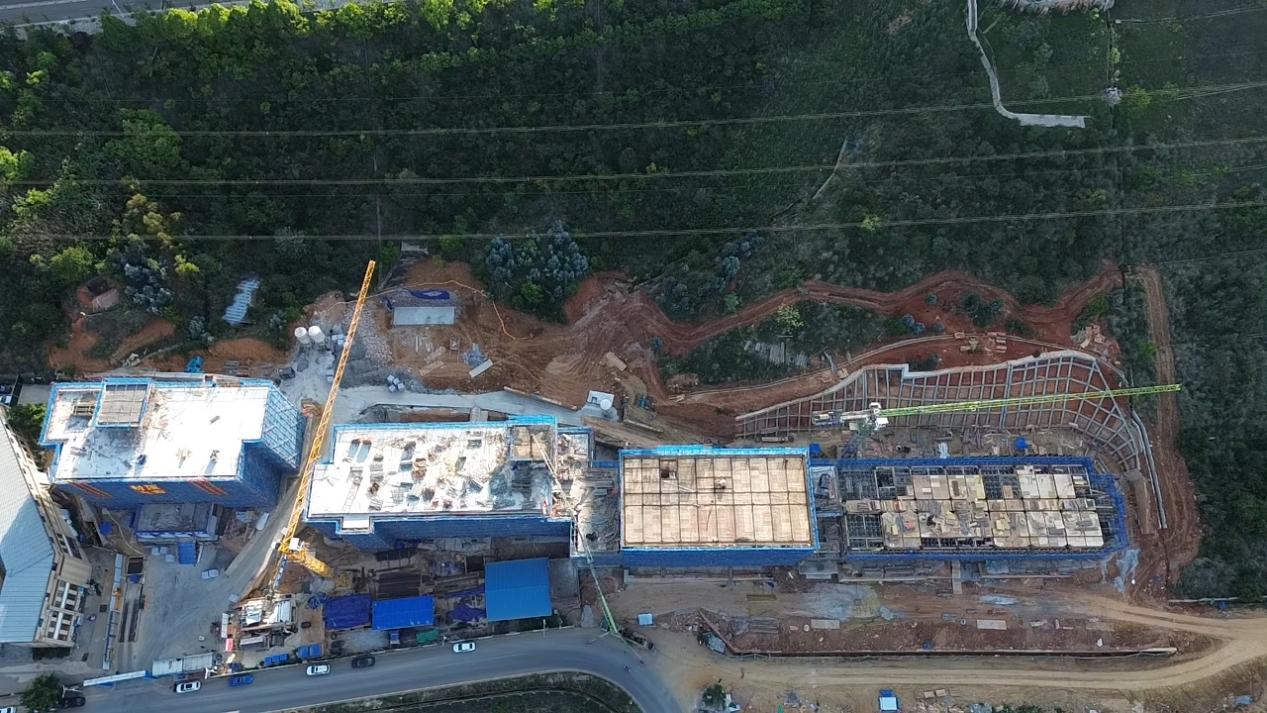

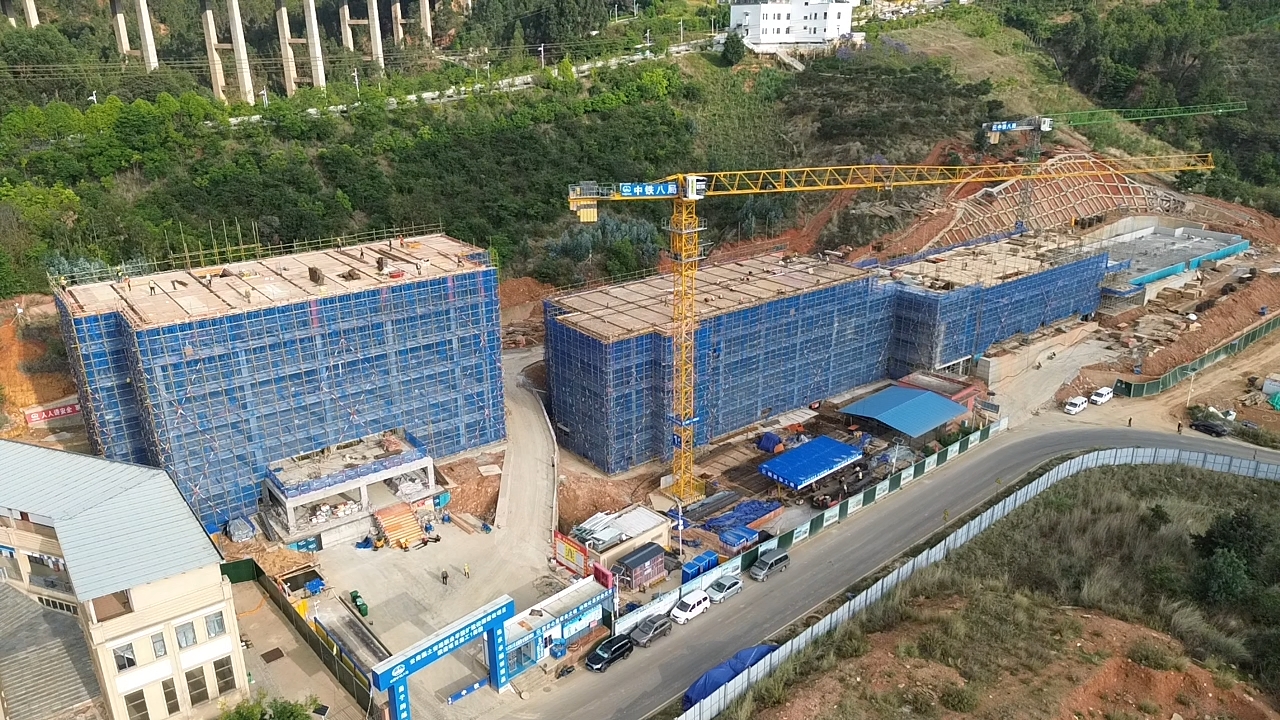

1. 工程全貌。

2. 5月5日,格构梁内土方开始修整。

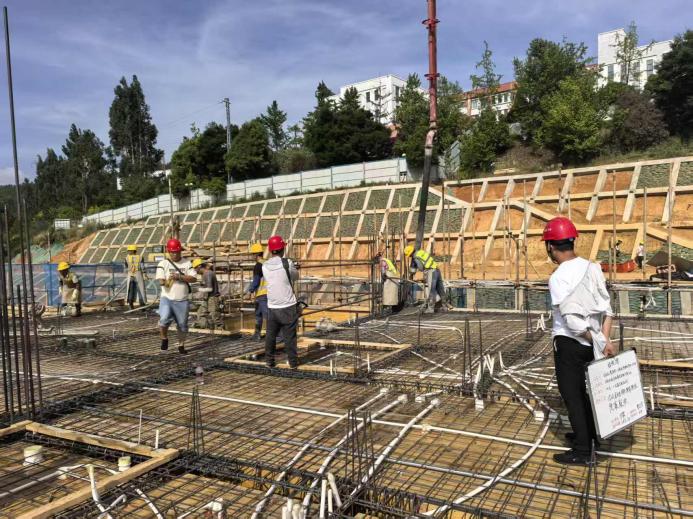

3. 5月9日,教职工公寓2层结构混凝土浇筑。

4. 5月17日,教职工公寓3层结构混凝土浇筑。

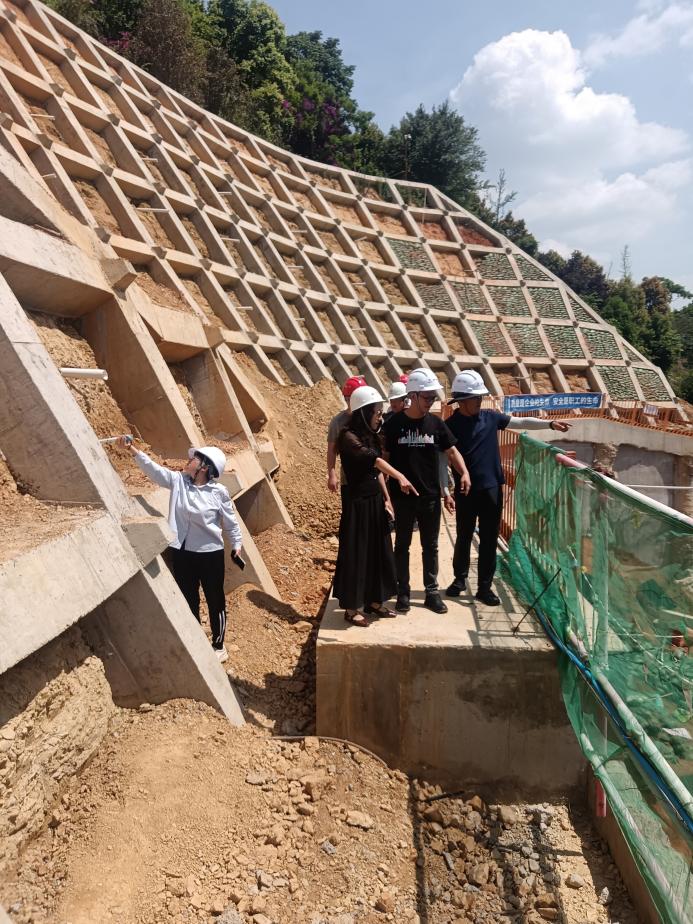

5. 5月18日,边坡绿化方案讨论。

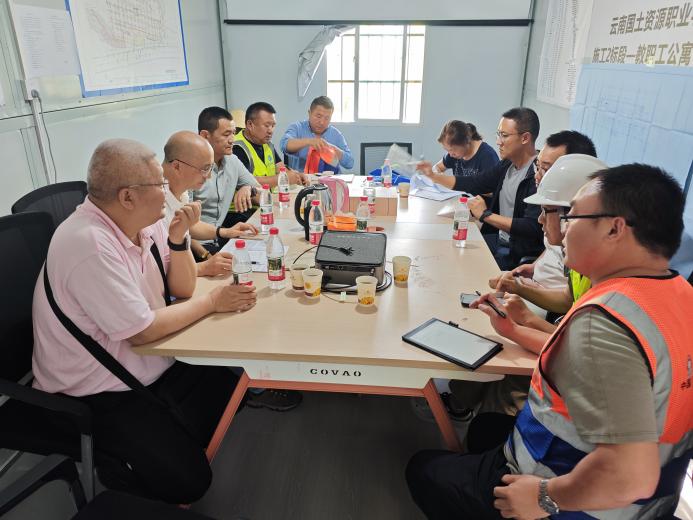

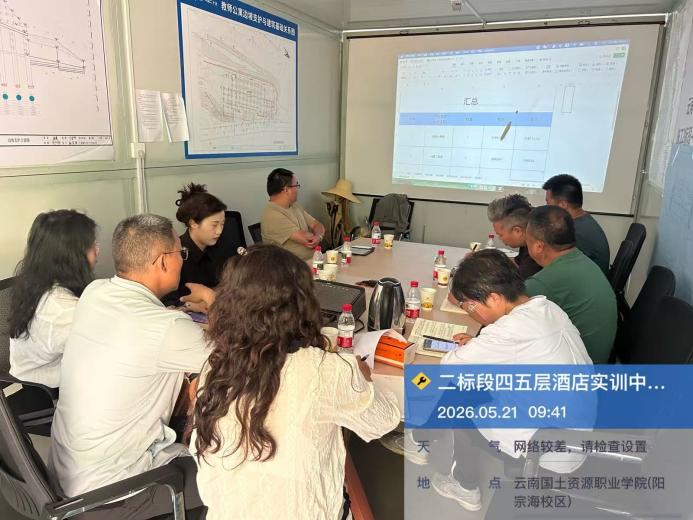

6. 5月21日,三楼、四楼酒店实训中心设备采购论证会。

7. 5月22日,加气块厂家考察。

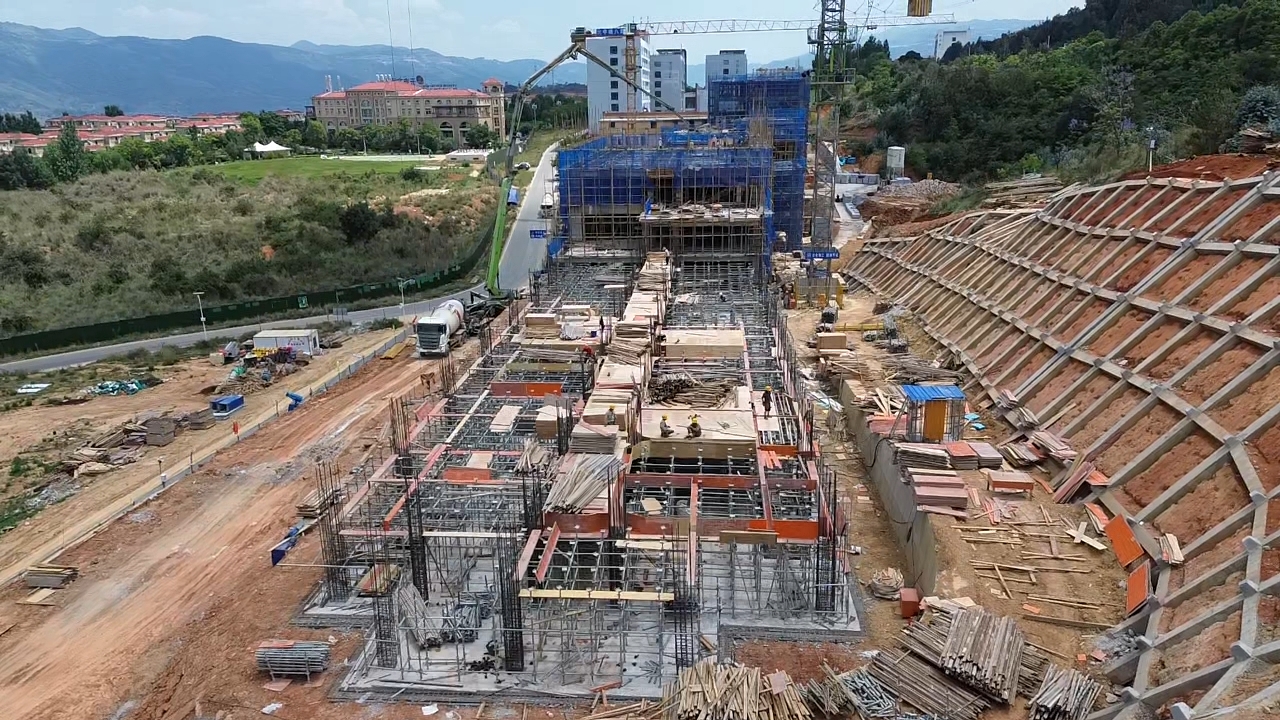

8. 5月25日,教职工公寓4层结构混凝土浇筑。

9. 5月25日,云南省住建厅安全质量检查。

10. 5月28日,边坡排水沟、地坪开始施工。

关闭 打印责任编辑:
