2026年续建项目8月月报

发布时间:2026-09-02文章来源:后勤与基建服务中心 浏览次数:

 云南国土资源职业学院扩建校园建设项目续建项目

施工项目8月月报

我校阳宗海校区扩建校园建设项目续建项目施工项目,在学校党政领导的指导帮助和学校各部门的大力支持下,在参建单位的共同努力下,项目已顺利开工。根据信息公开制度,后勤与基建服务中心特将本月项目开展情况报告如下:

(一标段——绘锦苑4号、5号学生公寓)

一、工程完成情况

1、边坡支护工程:挡土墙设计494.12m,共计完成494.12m,完成比例100%(除学校内E1-E2段);工程锚索设计数量143孔,累计完成100%,锚索已封锚完成;边坡框架梁已实施完成

2、桩基工程:(工程桩)设计数量260根,已完成钻孔260根,累计完成100%。(支护桩)设计数量30根,已完成钻孔30根,累计完成100%

3弃土场:弃土场拦挡坝已完成已填土完成,主、支排水沟完成;跌水已完成。

4隔震支座:4、5号隔震支座共计130个,已安装完成130个(5号楼、4号楼)

5主体工程:4、5号楼主体已浇筑完成,目前均已封顶

6、砌体工程:4号楼1、2、3单元,5号楼砌筑完成。

7、防水工程:4号楼3单元、2单元、5号楼屋面防水完成。

8、抹灰工程:4、5号楼内墙抹灰均全部完成;5号楼外墙抹灰第一道已经完成;4号楼3单元外墙第一道抹灰已经完成;4号楼2单元外墙第一道抹灰已经完成。

9、水电、消防:4号楼2、3单元,5号楼给水管、线管预埋完成;消防立管、消火栓箱安装完成。

10、装修工程:5号楼地砖完成3-6层,卫生间墙砖完成5-6层;4号楼3单元完成5层地砖;5号楼刮白完成2-6层;4号楼3单元刮白完成2-5层。

二、施工现场照片

(2026年8月)

1.8月6日,4号楼1单元1层内墙抹灰

2.8月12日,实训基地板面钢筋绑扎。

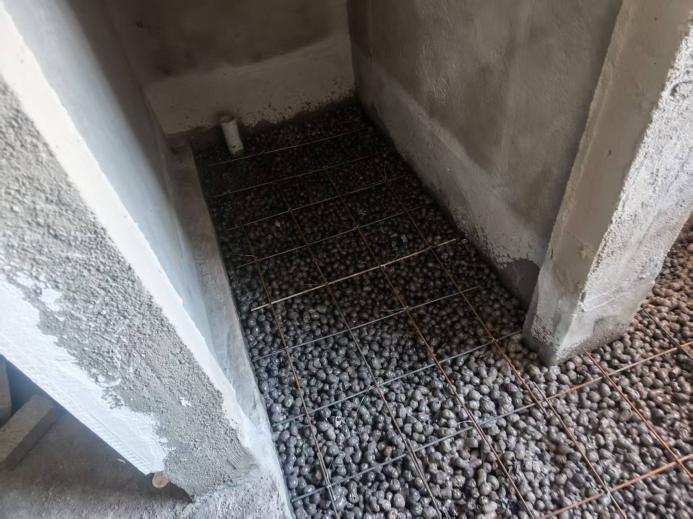

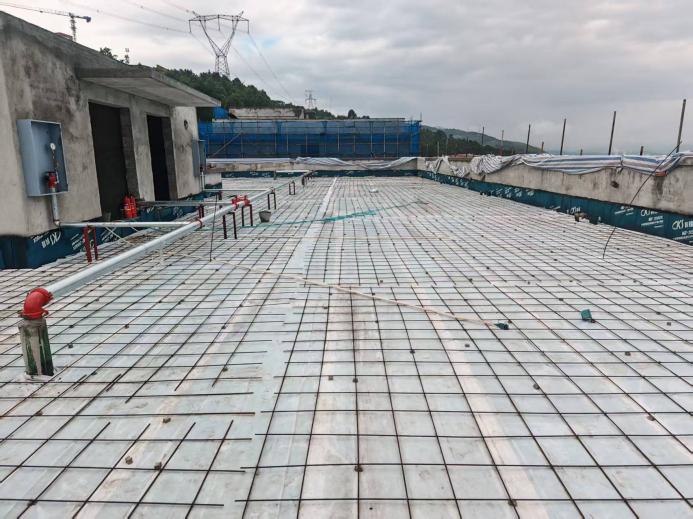

3.8月15日,5号楼6层陶粒混凝土回填。

4.8月16日,4号楼1单元5层构造柱浇筑。

5.8月16日,5号楼卫生间保护层钢筋绑扎完成。

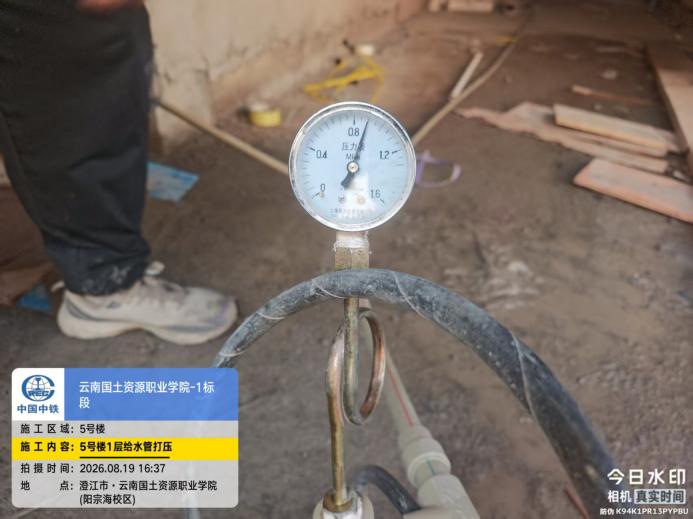

6.8月19日,5号楼卫生间PPR给水管打压。

7.8月21日,5号楼6层第一道刮白。

8.8月22日,4号楼1单元消防立管安装。

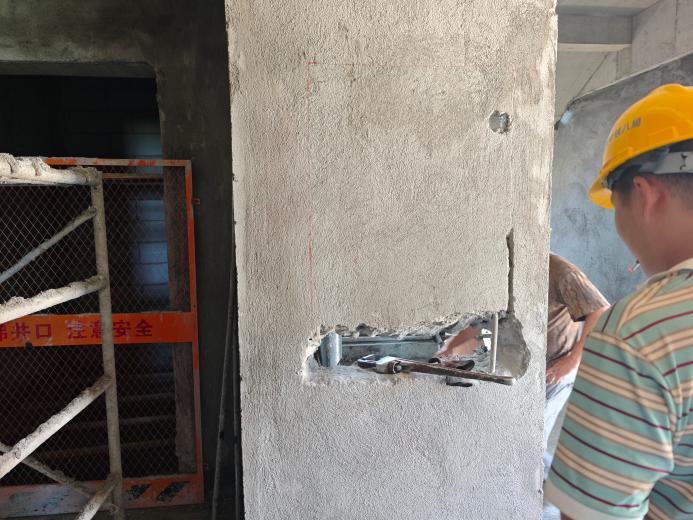

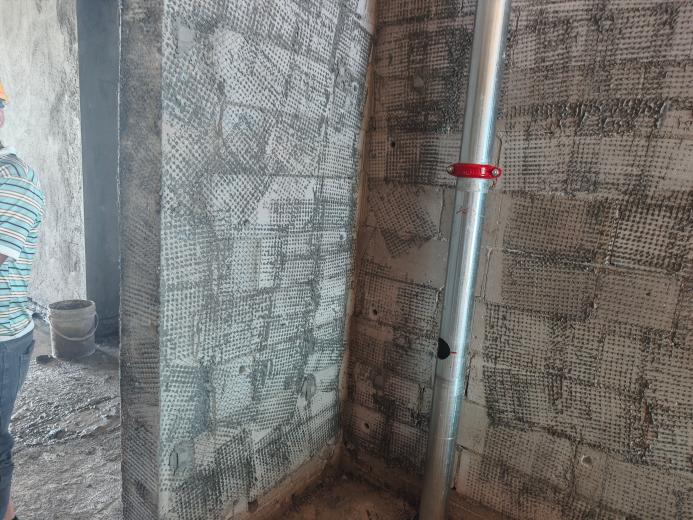

9.8月22日,4号楼3单元消火栓开槽安装。

10.8月23日,4号楼2单元屋面防水施工。

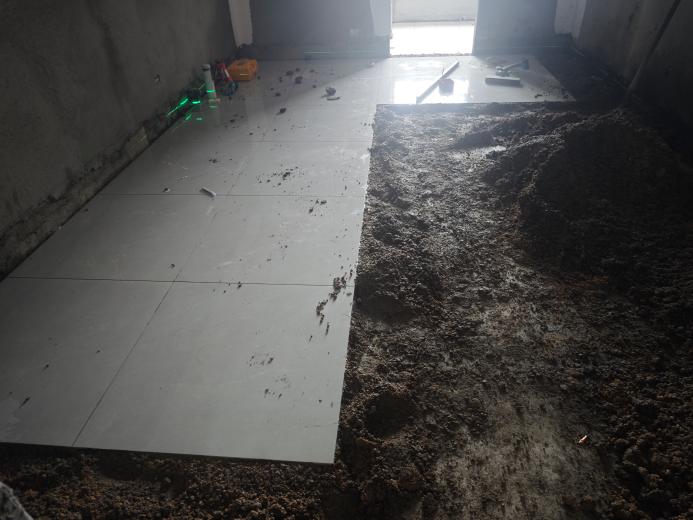

11.8月23日,5号楼6层地砖施工

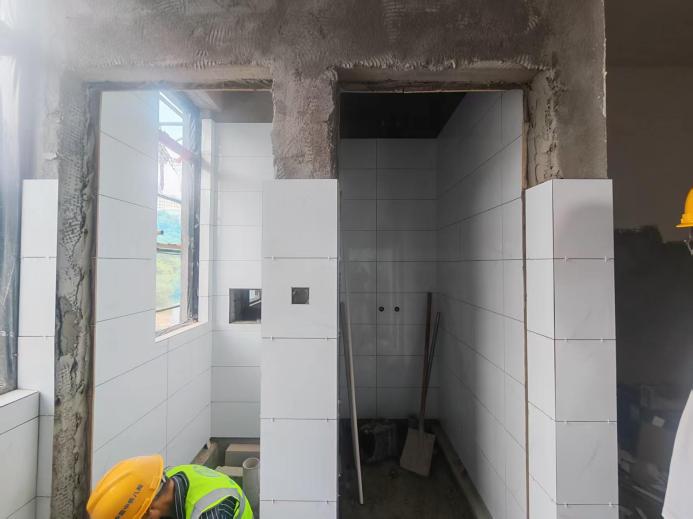

12.8月23日,5号楼5层卫生间墙砖施工。

13.8月26日,4号楼2单元屋面保护层钢筋安装完成。

14.8月27日,4号楼2单元屋面刚性保护层混凝土浇筑。

标段——教职工公寓(单身公寓)及其附属工程)

一、工程完成情况

1. 边坡抗滑桩、格构梁、锚索、A段挡墙、格构梁内种植土回填、边坡地被、边坡区域平台及梯道混凝土垫层、排水沟及沟盖板全部完成,边坡平台地坪面层和栏杆待施工。

2. B1~B2段挡墙完成90%,B2~B4段挡墙完成,B5~B6段挡墙未施工,B7~B8段挡墙全部完成,B9~B10段挡墙未施工。

3. 教职工公寓土建部分主体结构、墙体砌筑、内墙和外墙抹灰、窗框安装全部完成,屋面防水完成80%,吊顶完成90%,内墙腻子完成60%,地砖完成70%,外墙腻子完成30%;安装部分水电管线预埋、电缆电线穿线、桥架、楼层配电箱、消防管道安装全部完成,热水设备、洁具、灯具、插座待安装。

4. 室外水电安装完成60%,场地平整完成30%。

二、施工现场照片

(2026年8月)

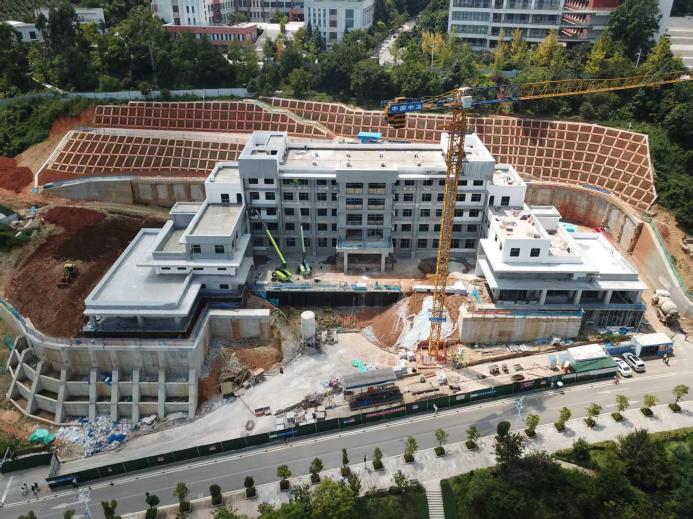

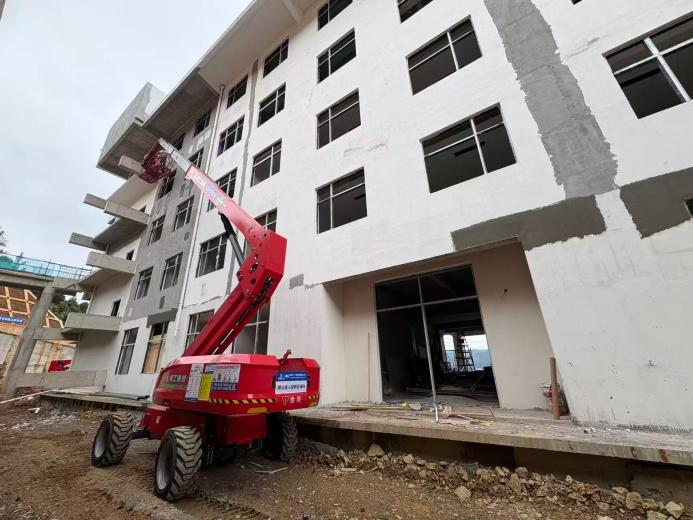

1. 工程全貌

2. 8月3日,屋面结构防水质量检查

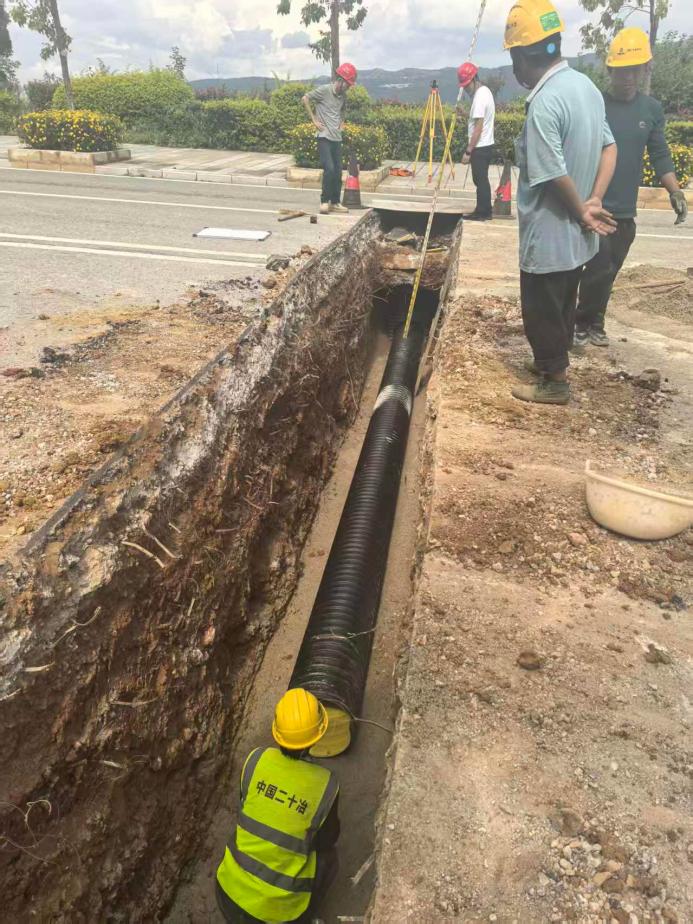

3. 8月9日,过腾龙大道雨水管施工

4. 8月15日,屋面防水施工

5. 8月18日,吊顶内桥架、电线、消防水管、抗震支架和龙骨验收

6. 8月24日,栏杆材料验收

7. 8月26日,校领导检查工地

8. 8月30日,外墙腻子施工

9. 8月31日,屋面保护层钢筋网施工
